一、客户真正的问题,不是“还没开发完”,而是“谁都不知道项目现在算什么状态”
这个项目来自西安一家做设备服务的企业,原本想做一套经销商下单 + 售后工单 + 配件库存协同系统。
前一个外包团队已经做了 6 个多月,老板这边最初以为只是“收尾没收好”,但真正沟通下来,情况比“没做完”复杂得多。
表面上看,系统已经有了不少东西:
- 一个后台管理端;
- 一个给业务员用的 H5 工作台;
- 一个给经销商查单和提工单的小程序入口;
- 若干订单、库存、售后、结算相关页面。

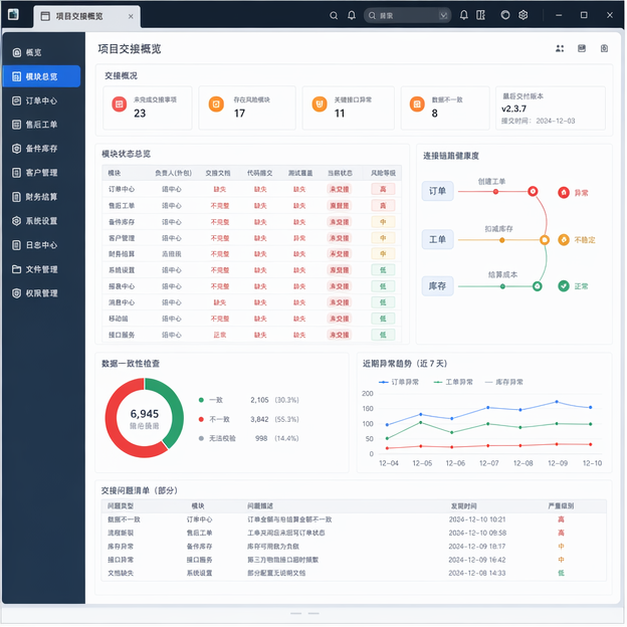

但真正到现场一看,问题不是功能少,而是整个项目已经进入一种很危险的半成品状态:
- 演示环境能点,但很多数据是手工补进去的;
- 线上环境有人在用,但没人敢说哪些操作一定安全;
- 需求表里还挂着四十多条“继续补一下就能上”的功能;
- 客户内部已经开始用 Excel 和微信群兜底,系统反而成了“出了问题再补录”的地方。
更麻烦的是,这种项目最容易制造一种错觉:好像只要换个团队继续往下写,进度就能拉回来。
但我当时的判断不是“赶紧接着写”,而是先停下来问一句:
这个项目现在最缺的,到底是开发人手,还是项目可解释性?
如果连系统现在什么能动、什么不能动、什么是核心链路、什么是历史补丁都分不清,那这时候继续开发,往往只是在更快地把错误继续固化。
二、我为什么没先接需求单,而是先把“继续开发”这件事按住了
很多失控项目一找到新团队,第一份发过来的通常不是代码仓库,而是一份很长的需求清单:
- 这个页面再补两个字段;
- 那个工单流程再加一个节点;
- 这个库存同步经常错,顺手改一下;
- 那个结算规则不对,看看能不能一并修掉;
- 还有小程序几个页面样式不太对,最好也一起处理。
单看每一条,都像是在做“收尾”。
但真正危险的地方就在这儿。
因为只要项目已经失控,这些看起来零散的小需求,背后往往都不是前端样式或者接口字段的问题,而是下面这些更底层的东西已经乱了:
- 数据口径是不是统一;
- 权限边界是不是还可信;
- 发布链路是不是可复现;
- 模块依赖是不是已经互相缠死。
我那次接手时,客户内部最着急的是“赶紧恢复推进”,但我先提了一个看起来有点反直觉的要求:
先暂停新增功能,先做只读审计,不准在审计阶段边看边改。
原因很简单。
失控项目最怕的不是问题多,而是你在没看清全貌的时候就开始修。因为一旦边改边查,旧团队留下来的真实问题、模块边界和数据关系,很快就会被新的补丁重新覆盖掉。到最后,项目会从“前团队做乱了”,变成“前后两拨人一起把项目做得更难解释”。
所以我那次的第一目标,不是恢复开发速度,而是恢复判断能力。

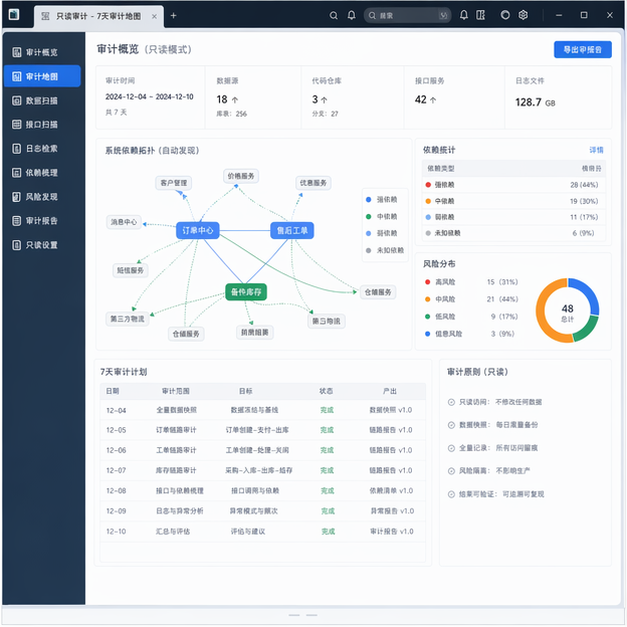

三、什么叫只读审计?不是拖时间,而是先把项目从雾里拽出来
很多人第一次听到“只读审计”会以为,这是不是意味着先不干活。
其实恰恰相反。
只读审计不是不做事,而是在最前面先做一轮高密度的项目体检,只是这轮体检有一个硬约束:不改生产数据,不直接写业务代码,不拿“先修一个小点”当借口破坏现场。
我通常会在这一步把项目拆成六个面去看:
第一,代码仓库和分支状态。
- 有没有多个来源不一致的仓库;
- 线上代码到底对应哪一个分支;
- 有没有只存在于服务器、但仓库里根本找不到的改动。
第二,环境和发布链路。
- 测试、预发、生产是不是同一套部署逻辑;
- 配置文件和密钥是不是只存在于某个外包成员的电脑里;
- 项目现在有没有可复现的发布方式。
第三,数据库和核心表关系。
- 订单状态是不是在多张表里重复定义;
- 售后、库存、结算有没有各自维护一套“近似但不相同”的字段;
- 是否存在前端逻辑、后端逻辑和数据库触发更新互相打架的情况。
第四,接口和业务主链路。
- 经销商下单是怎么流到客服确认的;
- 售后工单怎么关联库存和配件扣减;
- 财务结算到底基于哪个状态作为准信号。

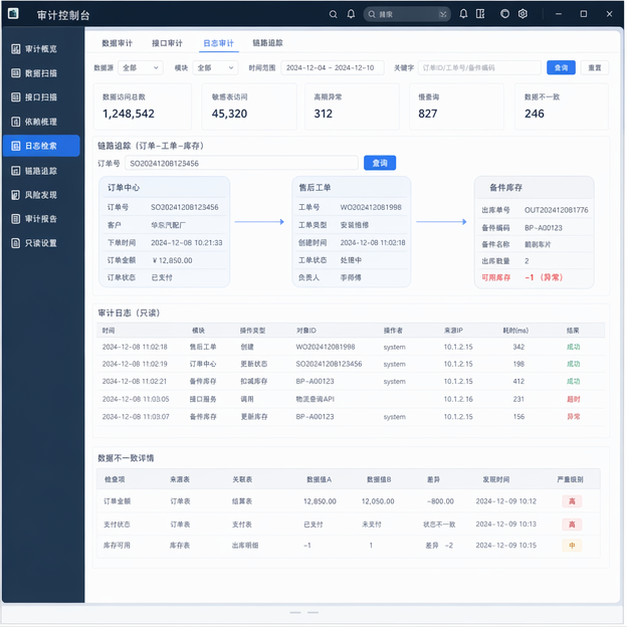

第五,日志、报错和监控证据。
- 线上有没有可追溯的错误日志;
- 接口失败是偶发还是长期结构性问题;
- 到底哪些地方是“用户说有问题”,哪些地方是系统自己已经留下了异常证据。
第六,权限和人工兜底流程。
- 哪些动作必须靠微信群确认才敢操作;
- 哪些角色权限过大,导致谁都怕上线;
- 哪些流程表面在线上,实际还是靠 Excel 做真台账。
这一步最重要的输出,不是一份漂亮 PPT,而是一张真正能指导后续接手的模块判定表:哪些能保留,哪些能修补,哪些必须重构,哪些应该直接废弃。
四、这次审计最后查出来的,不是“Bug 太多”,而是“主链路根本没有一个可信源头”
这次项目最关键的发现,不是某一个接口报错,也不是某几个页面写得丑,而是核心业务链路从头到尾都没有一个真正可信的单一来源。
举几个最典型的问题。
1. 订单状态被写在了三个地方
经销商下单以后,业务员 H5 里有一套状态,后台订单表里有一套状态,售后模块为了兼容历史流程又派生出一套“处理阶段”。
名字看起来差不多,实际含义并不完全一致。
结果就是:
- 客服以为已经确认了;
- 仓库看到的是待分配;
- 财务结算拿到的却是另一套可结算标记。
这种系统不是补几个判断就能稳住的。因为继续补逻辑,只会让三套状态再多长出第四层映射。
2. 发布权和排障线索都掌握在旧团队手里
客户自己拿到了代码,但并没有真正拿到项目控制权。
当时服务器上有人工改过的配置,仓库里找不到完整对应;测试环境和生产环境的接口地址也不完全一致;一旦线上出问题,客户内部没人能判断到底是数据、代码还是环境问题。
这意味着项目并不是“差最后一版功能”,而是连交付最基本的可接管条件都没建立好。
3. 权限模型已经被历史补丁冲散了
为了让不同岗位先把事情做下去,前团队不断给人开临时权限。最后的结果是:
- 一些本该只读的角色能直接改状态;
- 一些只该看自己区域数据的人能看到全局列表;
- 一些关键操作谁都能点,但没人敢对结果负责。
这种系统你越着急往前推,越容易在上线后把问题放大。
4. 真正支撑业务的,其实是微信群和 Excel
这一点往往最扎心,但也最关键。
客户嘴上说“系统已经上线了一部分”,可真把日常操作拆开看,会发现真正决定事情能不能推进的,依然是:
- 群里催单;
- Excel 记补件;
- 电话确认库存;
- 线下截图留证。
系统在这时候并没有成为主链路,反而成了补录和查询的附属工具。继续加功能,没有意义;先把主链路拉回系统,才有意义。

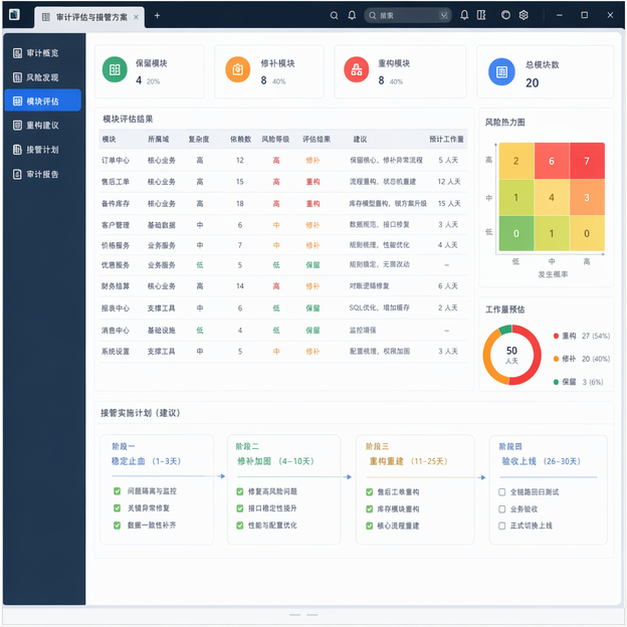

五、只读审计做完以后,我不是“全部推翻重做”,而是先把模块分成四类
很多老板听到“审计”两个字,接着最担心的问题就是:是不是又要整体推翻重来?
我一般不会这么干。
因为失控项目真正要避免的,不只是继续乱补,也包括“情绪化重写”。很多项目不是不能救,而是必须先分清楚哪些东西还有保留价值。
这次审计结束后,我把模块拆成了四类。
第一类:可以保留
像基础客户资料、员工账号、部分静态配置,这类模块虽然写法不算理想,但业务含义稳定、数据结构也没有明显打架,可以先保留,不在第一轮动刀。
第二类:可以包一层后继续用
像订单查询、工单列表、基础通知这类能力,前团队虽然做得不够干净,但用户已经在用,而且改造成本可控。
这类模块我不会急着推翻,而是先通过接口收口、字段对齐和权限收边界,让它们先变成“可控的旧模块”。
第三类:必须重构
像订单状态流转、库存扣减、配件出入库联动、结算触发条件、核心权限判定,这些东西一旦底层逻辑不一致,继续修补只会制造更大隐患。
这些模块必须重构,而且要按一条清晰主链路来重写,不允许再用历史补丁拼起来。
第四类:应该直接砍掉
这次最典型的是一个做了一半的“多级审批中心”和两套重复的统计看板。
看起来花了不少时间,但既没有稳定使用,也没有清晰边界,还会继续分散团队注意力。对这种东西,我的态度一直很明确:砍掉比留着更负责。
真正让项目开始回正的,不是“写得更多”,而是终于有人把模块边界判清楚了。
六、真正开始重构时,我按的不是功能顺序,而是接管顺序
模块判定清楚以后,重构才真正开始。
但这时候我也没有按照客户最想看到的页面顺序去做,而是按接管顺序往前推。因为接手失控项目,先要把控制权拿回来,再谈迭代节奏。
我那次实际的推进顺序,大概是这样:
1. 先收口主链路,只保留一条能跑通的业务闭环
先把“经销商下单 -> 客服确认 -> 仓库配件 -> 售后工单 -> 结算留痕”这条主链拉出来,其他支线先别扩。
这样做的目的,不是保守,而是避免项目一边重构一边继续扩散范围。
2. 先重建测试和发布链路,再重建功能
如果没有可复现的环境、日志和发布方式,后面每一次改动都会重新变成猜谜游戏。
所以我先把测试环境、配置管理、错误日志和基础回滚方式补起来,让项目至少具备“改了以后知道改到了哪儿”的能力。
3. 先统一订单、库存、售后三块数据口径
这三块是核心。只要它们还各写各的,前端界面再漂亮都没意义。
所以第一轮真正重构的,不是装修页面,而是把状态定义、接口输入输出和关键触发条件统一掉。
4. 最后再把 H5、小程序和后台工作台一起接回统一规则
很多旧项目的问题,不是后端全坏了,而是不同端各自长了一套近似逻辑。
重构最后一段真正做的事,是把不同入口重新拉回同一套业务规则,而不是让每个端继续各修各的。
七、最后带来的价值,不是“终于改完了”,而是项目第一次变得可接管
这类接手项目最后真正值钱的,通常不是多做了多少功能,而是系统终于重新变成了一个可以被解释、被维护、被交付的东西。
这次项目做到后面,最明显的变化有几件:
- 经销商下单后,客服确认和仓库处理终于基于同一套状态,不再反复电话核对;
- 售后补件和库存扣减不再各记各的,财务对账少了大量人工比对;
- 关键权限收回来以后,客户内部终于有人敢按流程操作,不再每一步都先去群里问一句;
- 发布和排障线索不再只掌握在外包成员手里,客户自己开始真正接管系统节奏。
从节奏上看,这次接手不是“立刻重写全部”,而是:
- 第 1 周完成只读审计和模块判定;
- 第 2 周补齐环境、日志和发布最小闭环;
- 接下来的 4 到 5 周集中重构核心链路;
- 再往后逐步把旧入口迁回统一规则。
真正让客户松一口气的,也不是某张页面终于好看了,而是项目第一次从“谁都不敢动”变成了“知道该怎么动”。
八、如果你现在也在接手一个失控外包项目,我建议先看这 6 样东西
如果你手上也有类似项目,我通常建议先别急着排功能期,而是先把下面这 6 件事摸清楚:
- 线上到底对应哪一版代码,能不能从仓库完整复现。
- 测试、预发、生产的配置边界是不是清楚。
- 订单、权限、结算、库存这类核心状态是不是只有一套定义。
- 日志、报错、发布记录能不能支撑排障,而不是只能靠人回忆。
- 现在真正推动业务的是系统主链路,还是 Excel、微信群和口头确认。
- 哪些模块只是丑,哪些模块是危险,哪些模块已经没有继续保留的价值。
把这 6 件事先看清,接手项目时的很多误判其实都能少掉一大半。
如果你现在正卡在外包团队失控、系统越改越乱、内部又不敢整体推翻的阶段,可以先看看华茂思捷的案例列表和核心服务,也可以直接通过联系咨询把你现在的仓库、环境和业务链路问题发过来。我更建议先把“该保留什么、该重构什么、该先止哪一段血”判断清楚,再谈后面的开发排期。
老T心声
很多人以为,接手失控项目最重要的是找一个“更能写代码的团队”。
我现在更相信,接手这件事真正值钱的,不是写得更快,而是先判断得更准。
只要项目已经进入失控状态,新团队第一周最该做的,通常不是展示开发速度,而是把现场保护住,把证据看清楚,把模块边界判出来。
只读审计听起来不热闹,但它往往决定了后面是越做越稳,还是继续掉进旧坑里。
所以外包团队失控后怎么接手,我给出的答案一直都比较克制:
先别急着继续开发。先花 7 天,把项目看清。
能保留的保留,能包一层的包一层,该重构的重构,该砍的砍。这个顺序不一定最讨喜,但它通常是把失控项目重新拉回可交付状态的第一步。
