一、问题不只是台账分散,而是现场动作和管理判断没有连成一条线
传统安全管理最容易断在三个位置。第一处是现场:员工发现问题后拍照发群,缺少统一分类、位置和责任对象;第二处是流转:整改、复核、延期和升级各走各的渠道;第三处是管理:月末汇总出的数字很完整,却很难追到某个区域、某类风险和某个责任环节。
如果系统只是把纸质表单照搬成电子表单,仍然解决不了这些问题。产品设计要围绕“谁在什么地点发现了什么、依据什么规则进入哪条流程、下一位责任人要在什么时间完成什么动作、管理层如何看到异常”来组织数据。
二、系统定位:一线用 App 做动作,后台用统一对象管过程
这套产品由两个入口组成。移动端服务现场员工、班组长、作业负责人、监护人、承包商人员和检查人员,强调快速到达、少填字段、拍照取证、离线暂存和待办提醒;管控后台服务 EHS 部门、属地负责人、专业审批人、培训管理员和管理层,强调规则配置、台账查询、流程监督、分析看板与审计追溯。
两端围绕同一组业务对象协作:区域与风险点、隐患与整改任务、特殊作业票、承包商与人员、课程与考试、事件与调查、应急任务、检查计划及操作日志。这样才能避免 App 做一套数据、后台再手工整理一套数据。
三、移动安全工作台:按角色展示今天必须处理的事情

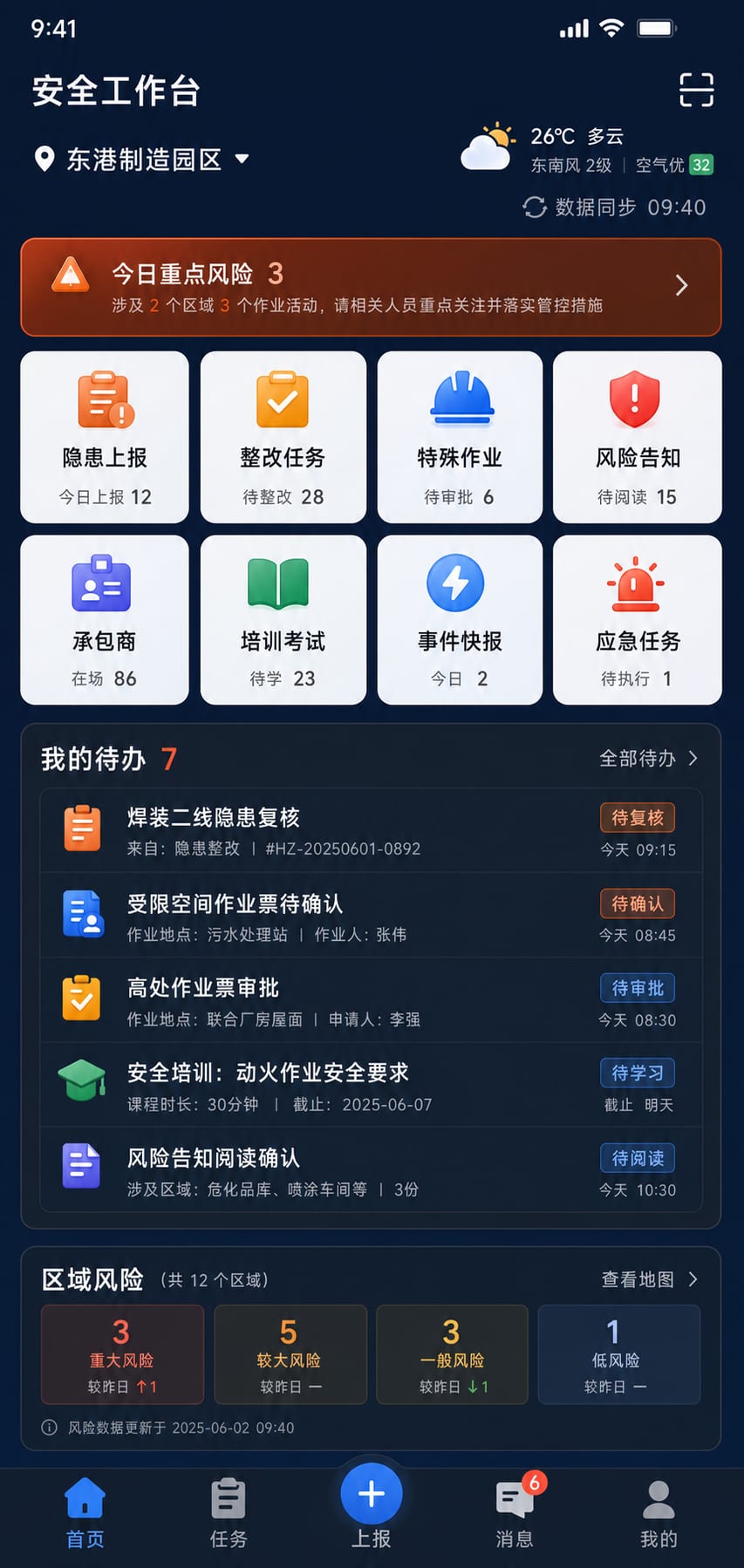

员工打开 App 后,第一屏不宜堆满制度文件,而应先回答三个问题:我所在的区域有哪些风险提醒,我今天有哪些待办,我遇到问题时从哪里快速发起。工作台可以按角色展示隐患上报、整改任务、作业票申请、风险告知、培训考试、事件快报和应急任务,并把逾期、退回、待复核等状态放到显眼位置。
对于班组长,首页还可以增加本班组未闭环隐患、当日特殊作业和人员准入异常;对于承包商人员,则只显示与本人、所属单位和当前项目相关的入场材料、考试结果与作业提醒。入口少而明确,比把所有模块平铺出来更适合现场使用。

四、隐患随手拍:让现场上报快,但不牺牲后续可治理的数据

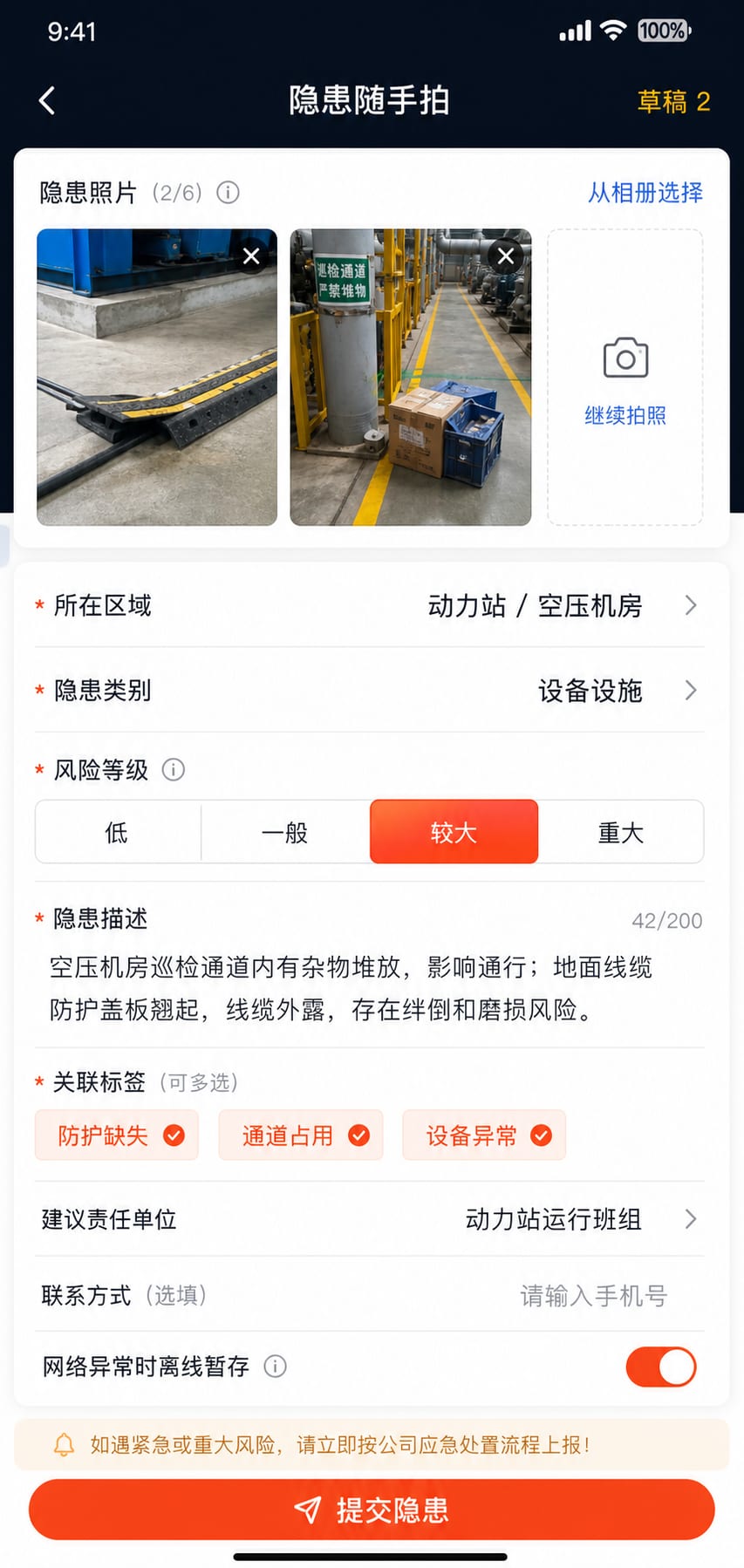

安全隐患排查 App 的上报页应尽量减少输入负担:选择区域或扫描点位、拍摄现场照片、标注隐患类型和风险程度、补充简短描述即可提交。定位、时间、上报人和组织信息由系统自动带入,网络不稳定时先保存在本机,恢复后再同步。
“快”不等于只收一张照片。后台需要能按设备设施、作业环境、人员行为、消防、用电等维度统计,因此移动端应通过常用项、智能推荐或分层选择,把现场语言逐步映射到可分析的分类。对疑似紧急情形,界面应明确提示人员先按企业既定程序采取适当行动并联系现场负责人,而不是把提交表单当作处置完成。

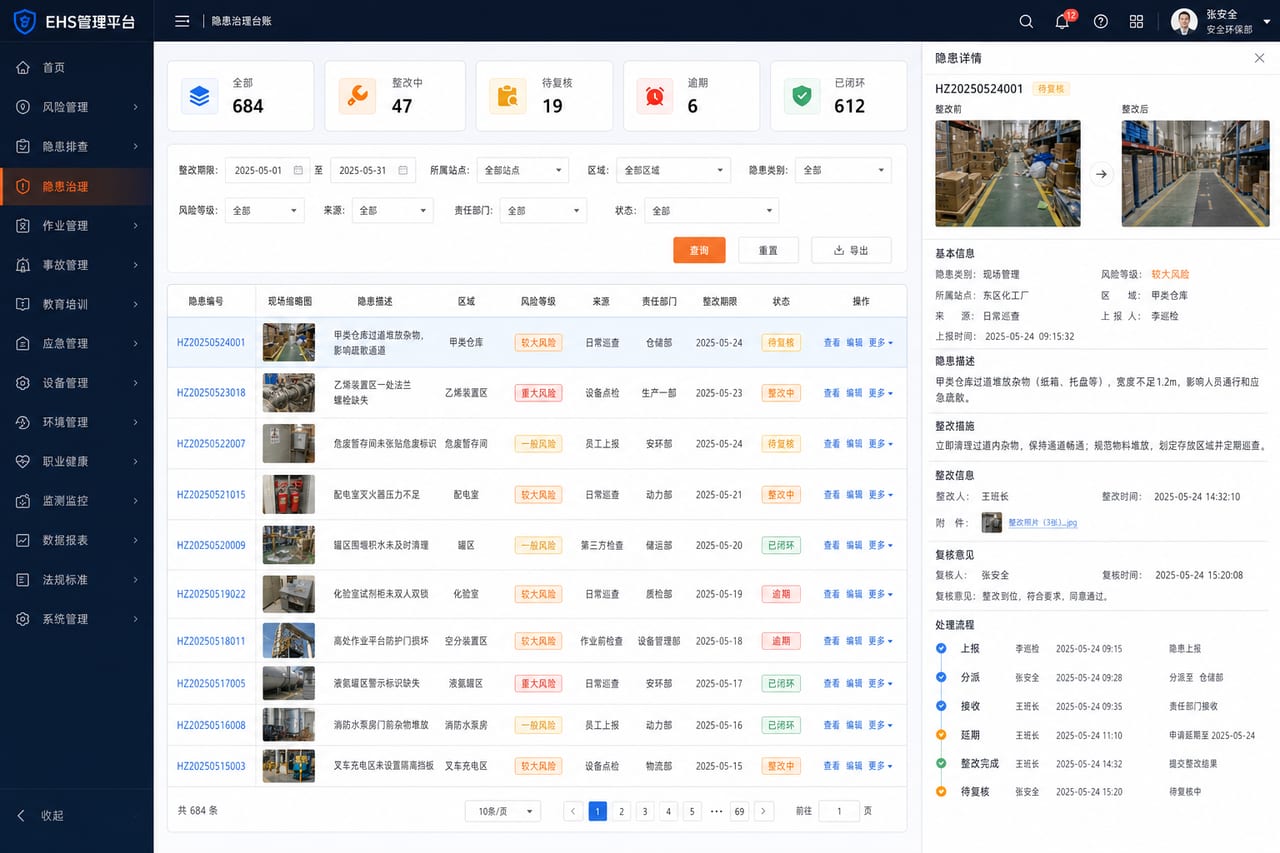

五、整改闭环:责任、期限、复核和延期都要留在同一条记录里

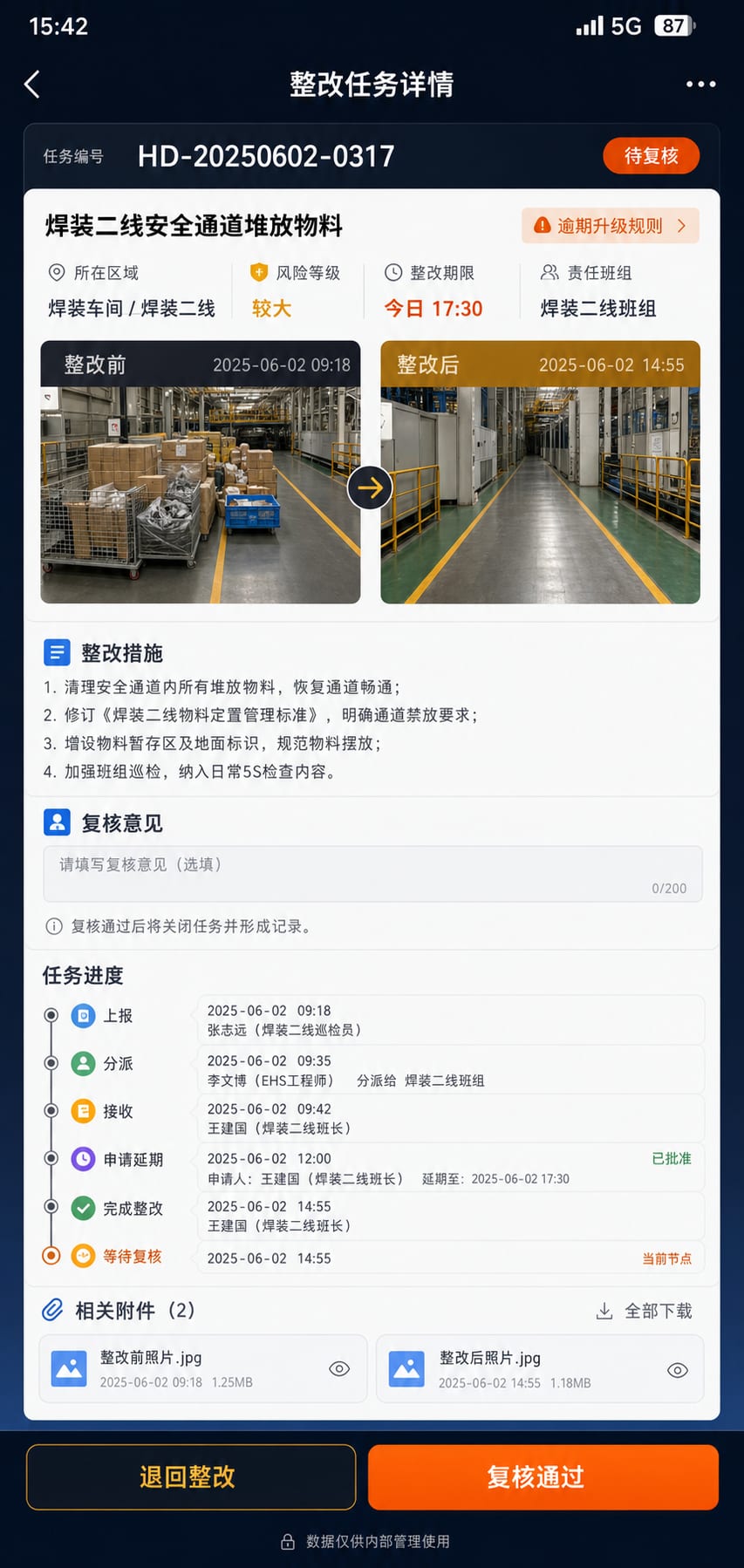

隐患提交后,系统根据区域、隐患类型和责任矩阵生成处置路径。责任人收到任务时,应看到问题描述、现场照片、整改要求、期限和联系人;完成时上传整改后照片、措施说明和实际完成时间;复核人判断是否通过,未通过则退回并写明原因。
对超期、申请延期、重复出现或风险程度较高的事项,可以按规则提醒属地负责人和 EHS 管理人员。这里的“闭环”不是把状态改成绿色,而是完整保留上报、分派、接收、整改、复核、退回、延期、升级和关闭的时间线,让以后回看时能够解释每一步是谁在什么依据下完成的。

六、特殊作业票:把申请、条件确认、审批和现场执行放在一个票证对象里

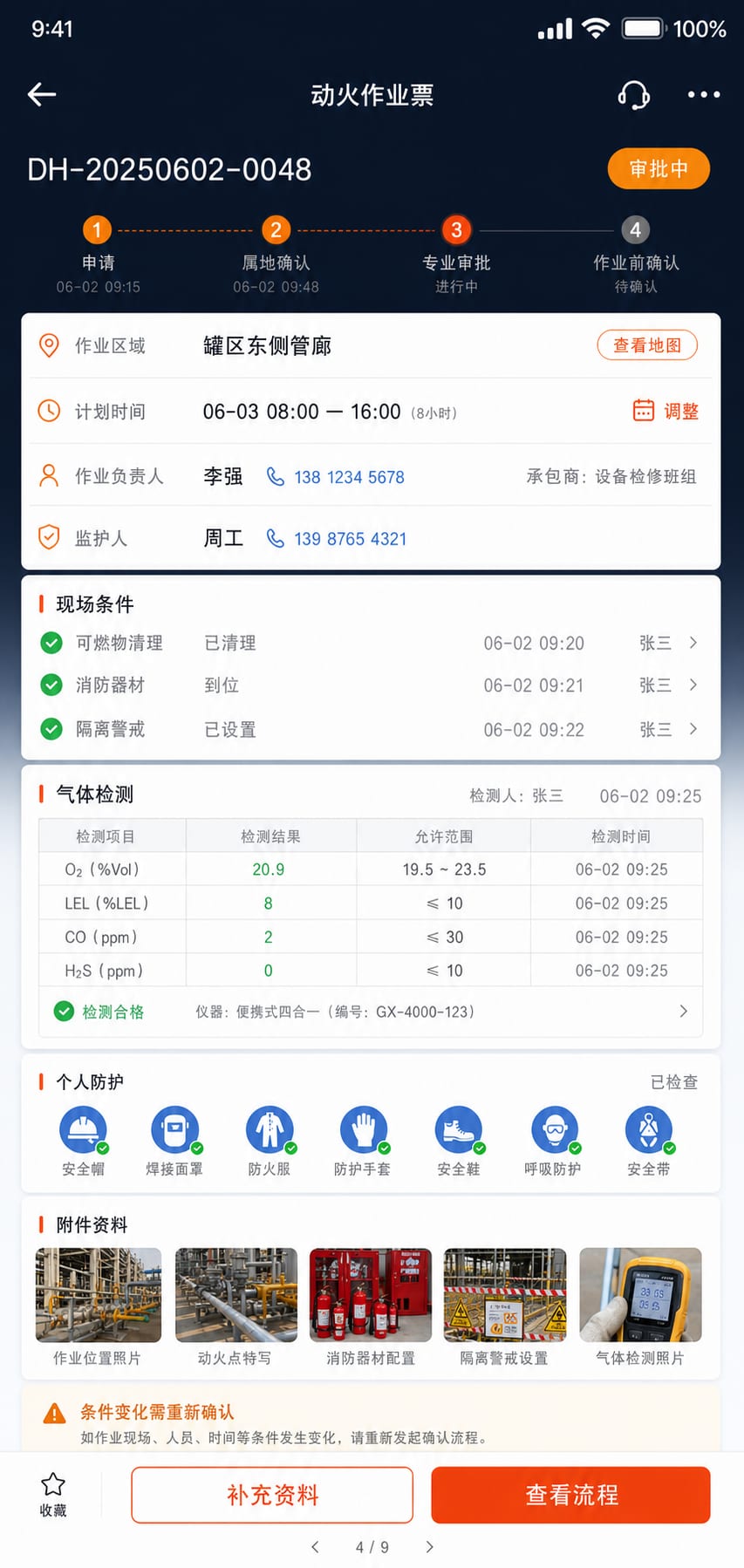

动火、受限空间、高处、吊装、临时用电、动土、断路等特殊作业,往往涉及多角色确认和多项现场条件。特殊作业票系统的移动端应先选择作业类型、区域、时间、作业内容和参与人员,再按配置加载对应检查项、检测记录、隔离措施、个人防护和关联附件。
审批通过不代表后续条件永久有效。票证页面还应展示有效时间、当前审批节点、待补资料、监护人、关联风险和现场确认记录,并支持暂停、恢复、终止与关闭等状态。企业可依据自己的制度设置续签、变更和重新确认规则;系统负责按已确认的规则留痕,不替代现场负责人对实际条件的判断。

七、风险告知卡:人员到达区域时,先看与当前位置相关的信息

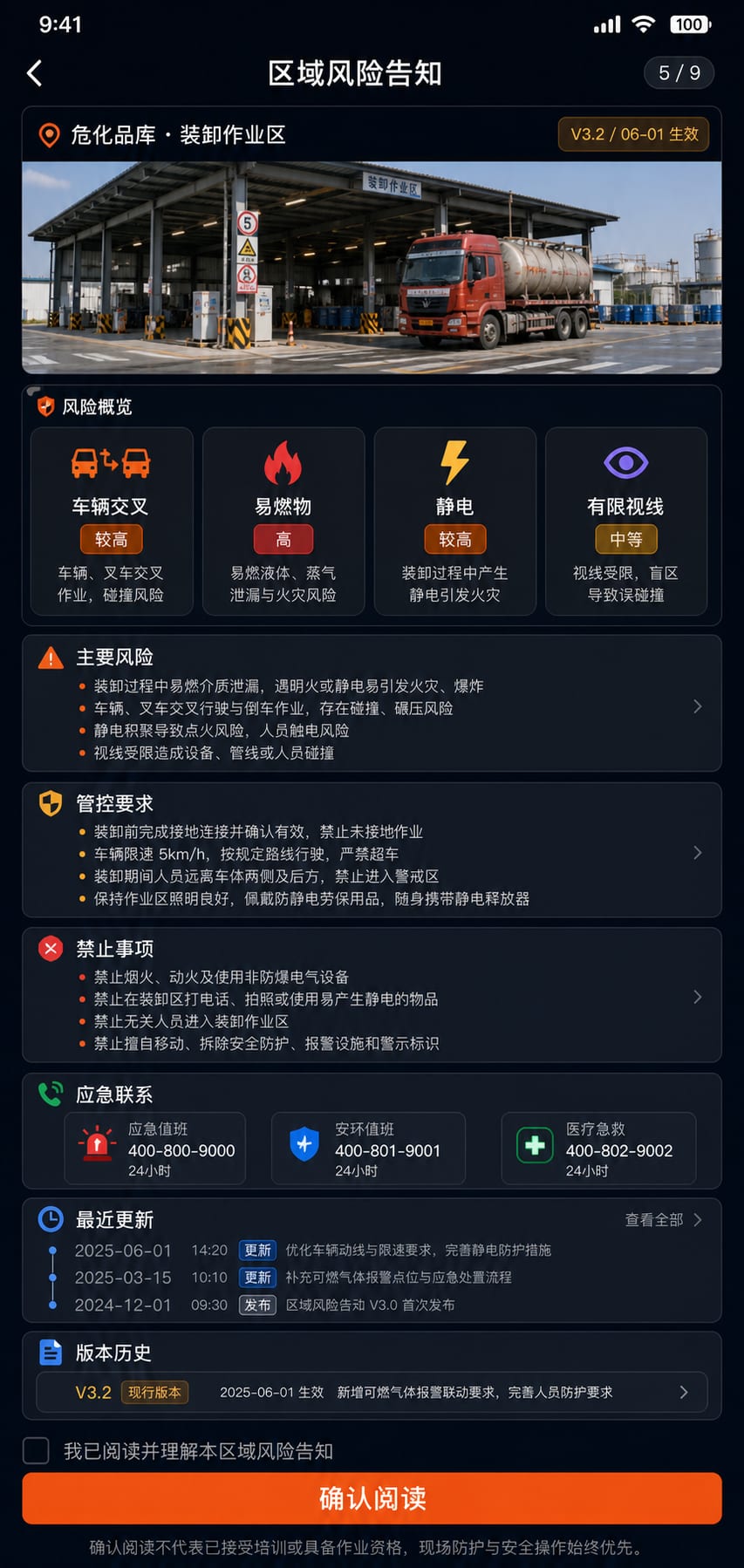

风险告知不应只是把一份长 PDF 放进 App。更实用的方式,是按区域、岗位、设备或任务生成结构化告知卡,展示主要风险、管控要求、禁止事项、应急联系和最近更新记录。员工进入新区域或领取任务时,可以先阅读并完成确认。
确认记录可以作为“信息已送达”的管理留痕,但不能被解释为风险已经消除,也不能代替必要的培训、技术交底和现场防护。对于内容变更,系统应保留版本号和生效时间,避免后来无法判断当时看到的是哪一版要求。

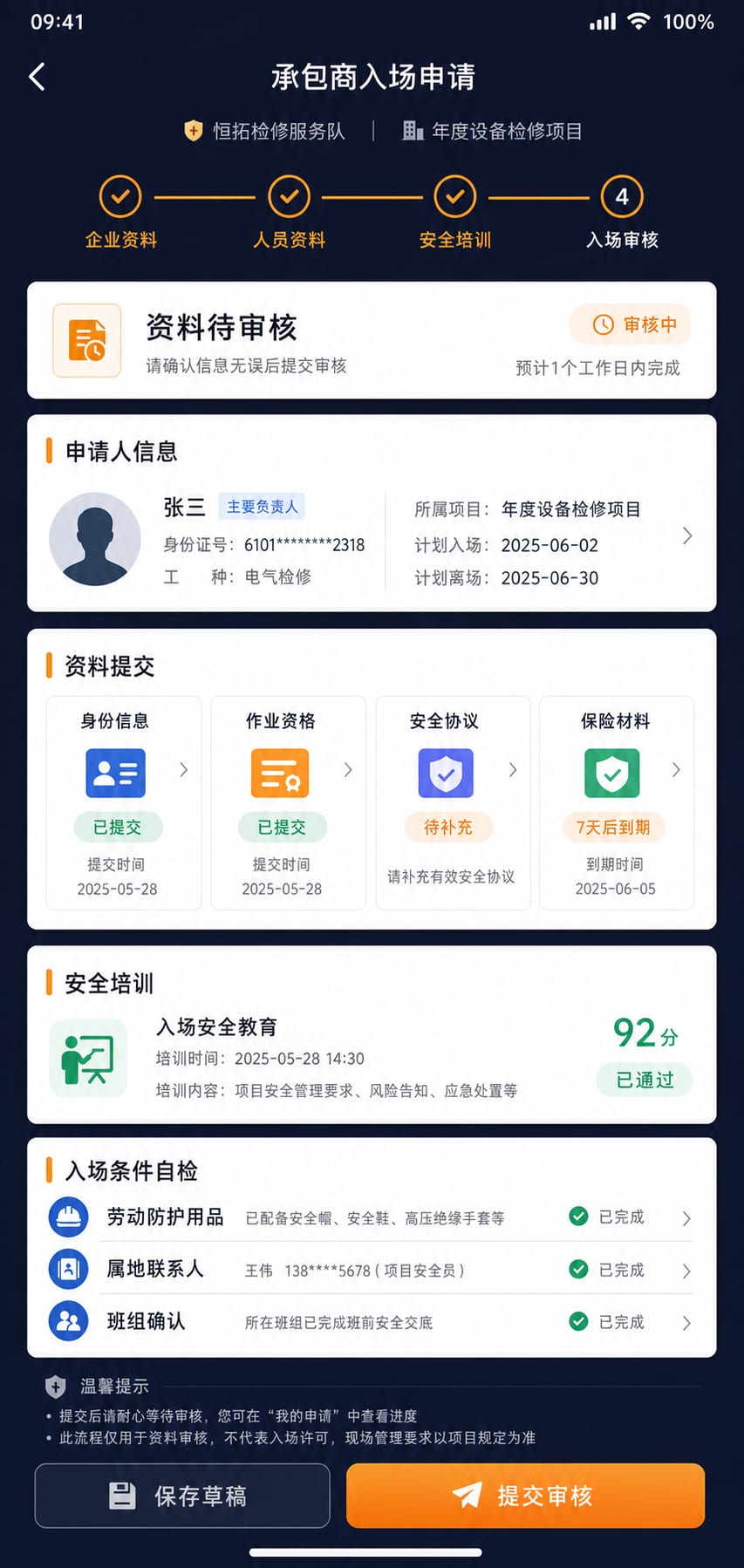

八、承包商入场:企业、项目、人员、证件和培训结果要关联起来
承包商安全管理经常卡在资料分散:供应商准入在采购系统,项目名单在工程部门,人员证件由门岗核验,安全协议和培训记录又在 EHS 部门。移动端入场页可以围绕“所属单位—参与项目—人员身份—所需材料—当前准入状态”组织信息。
承包商人员提交身份与资格材料后,由相应责任岗位审核;系统按项目和工种检查必要资料、有效期、培训与考试结果,再给出待补充、待审核、可入场或暂停等业务状态。界面不生成二维码通行凭证,也不以单一系统状态替代现场身份核验、门禁规则和属地管理要求。

九、培训考试:内容、岗位要求和人员准入应该互相联动

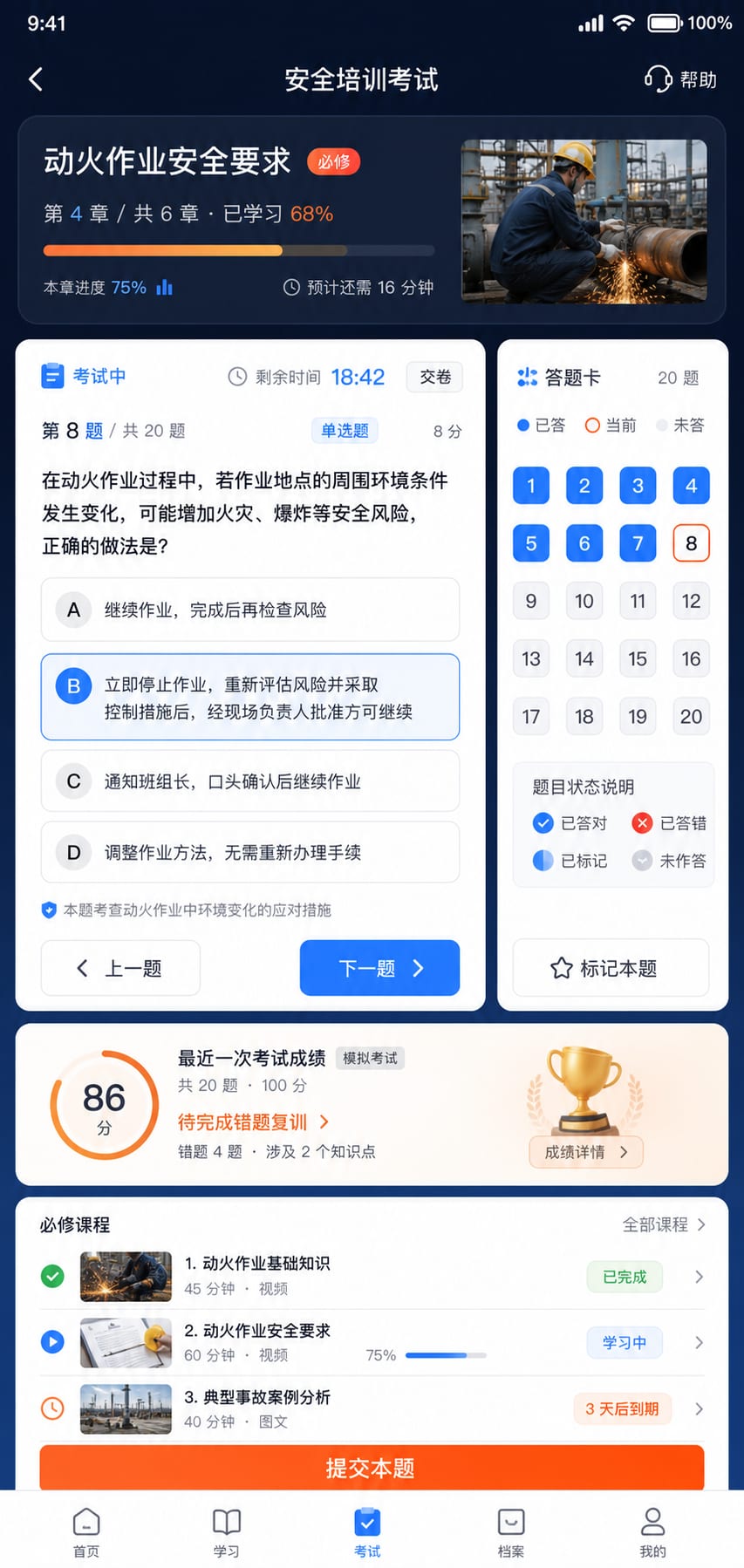

培训模块需要处理的不只是“看完视频”。员工或承包商人员进入学习任务后,应看到课程目标、适用岗位、学习期限、章节进度和考试要求;考试页展示单选、多选、判断或场景题,交卷后给出结果与需要复训的内容。
后台可按岗位配置必修课程与有效周期,移动端则只显示与本人相关的任务。考试通过能够作为企业内部准入流程中的一个条件,但是否具备实际作业资格仍应结合证件、岗位授权、现场确认等其他要求综合判断。

十、事件快报:先把事实、位置和当前状态记录清楚

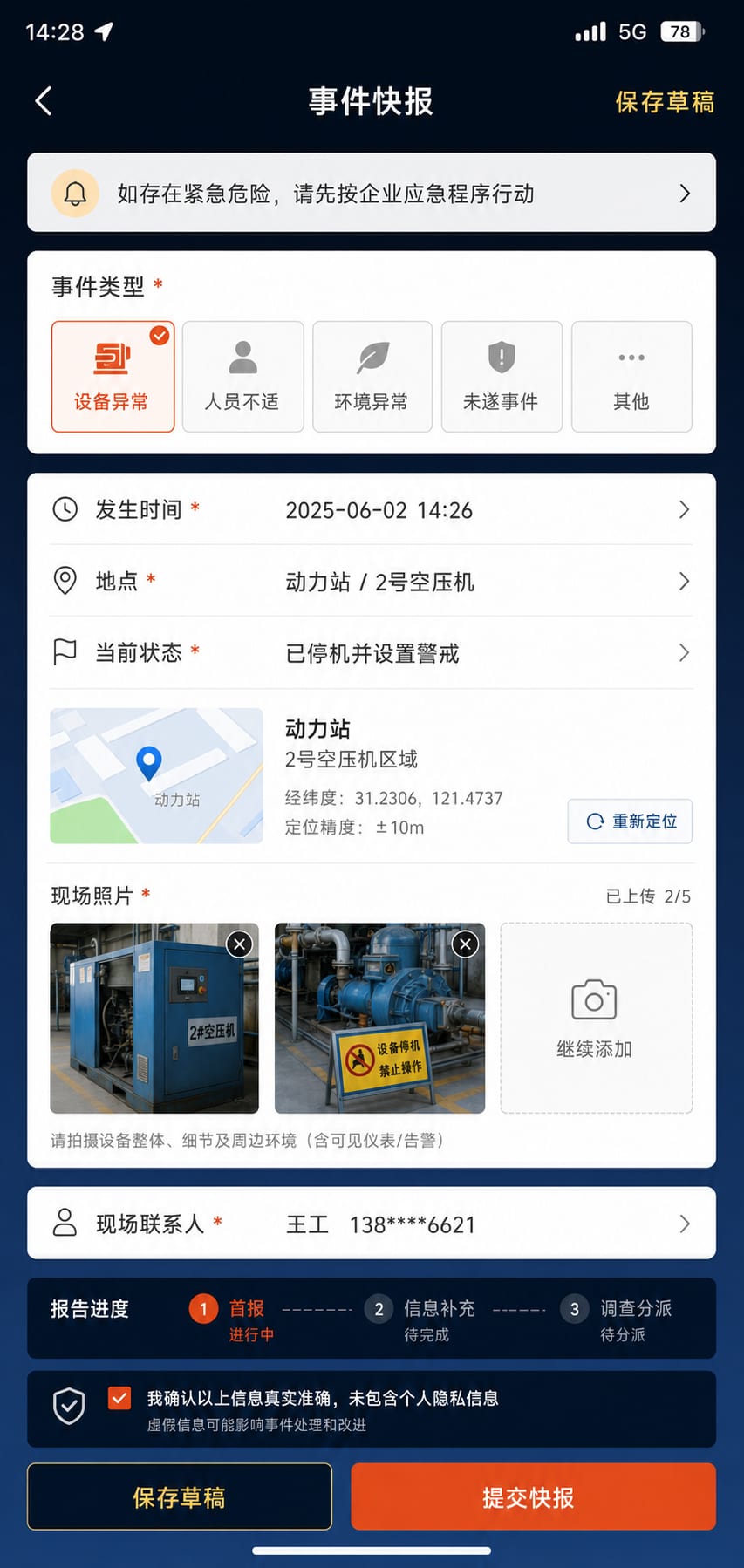

现场发生异常事件、设备损坏、人员不适或未遂情形时,移动端可以提供简洁的事件快报入口。首报重点记录时间、地点、事件类别、当前状态、现场联系人和必要的图片附件,允许后续由授权人员补充信息,而不是要求首报人员一次写完调查结论。
产品文案要避免诱导用户在事实不清时判断责任或原因,也不应把 App 提交当作替代报警、救援、医疗或法定报告的渠道。页面可以清楚提示:如存在紧急危险,先按企业应急程序和适用要求采取行动,再在安全条件允许时补录系统信息。

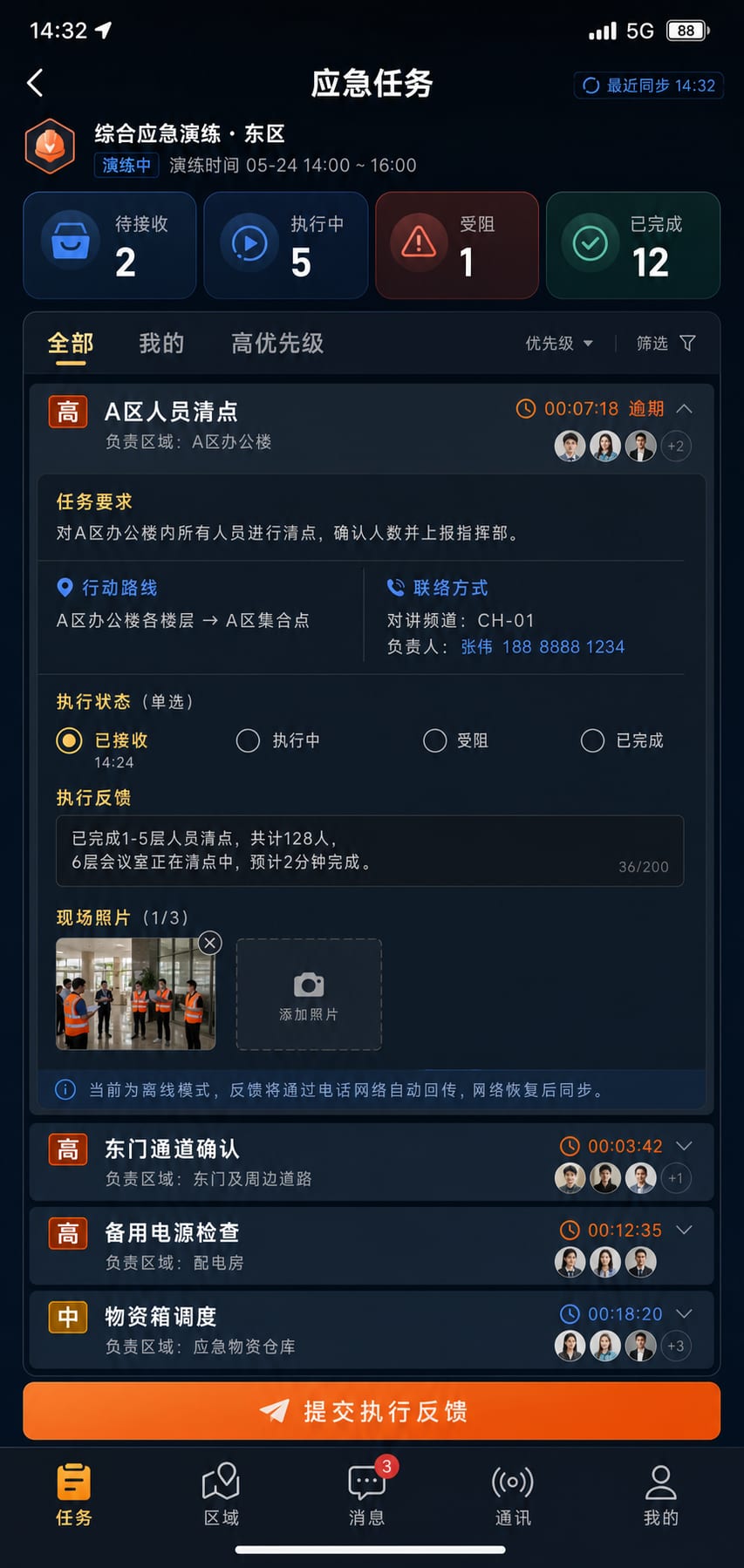

十一、应急任务:让指令、接收、执行反馈和人员状态可见
应急模块适合承载企业预先配置的任务清单,例如区域确认、人员清点、资源调度、隔离检查和信息汇总。任务发出后,相关人员在 App 中看到优先级、负责区域、执行要求、截止时间和联系路径,并反馈已接收、执行中、受阻或已完成。
管理端可以看到任务分布与未响应情况,但系统界面不能取代现场指挥体系。为了避免网络中断造成误判,移动端应提示最近同步时间,并允许按企业方案提供离线查看、电话联系或其他备用路径。

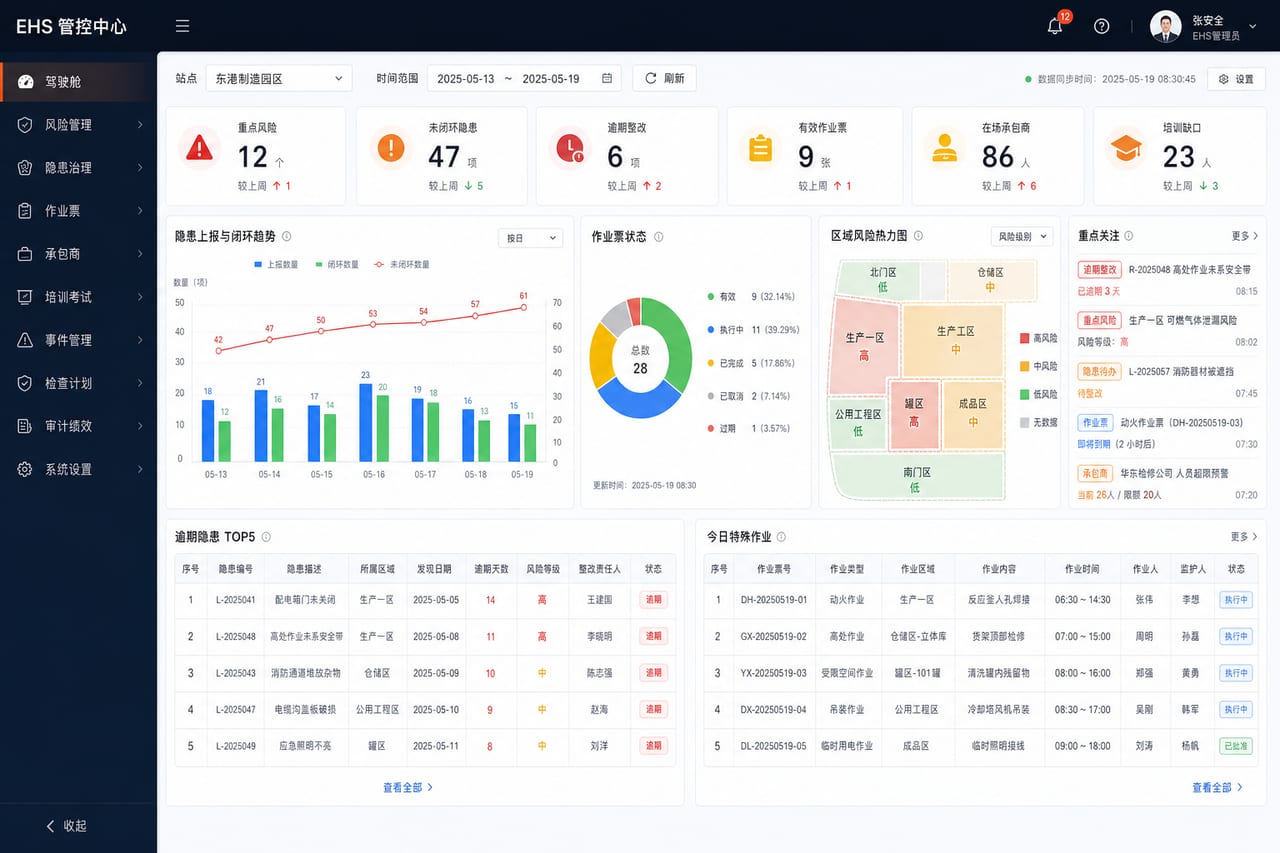

十二、管理驾驶舱:先看异常和趋势,再下钻到具体记录
安全生产看板的第一屏,不宜只放“检查次数、培训人数”这类活动量。更有管理意义的是:当前高关注区域、未闭环隐患、逾期整改、有效作业票、承包商在场人数、培训缺口、待跟进事件和应急任务响应状态。
看板里的每个数字都应能下钻到台账,并标明统计口径、时间范围和更新时间。颜色用于提示关注顺序,而不是给企业贴上“安全”或“不安全”的结论。对于管理层,驾驶舱是发现需要追问的信号,不是自动生成法律判断或安全保证的评分器。

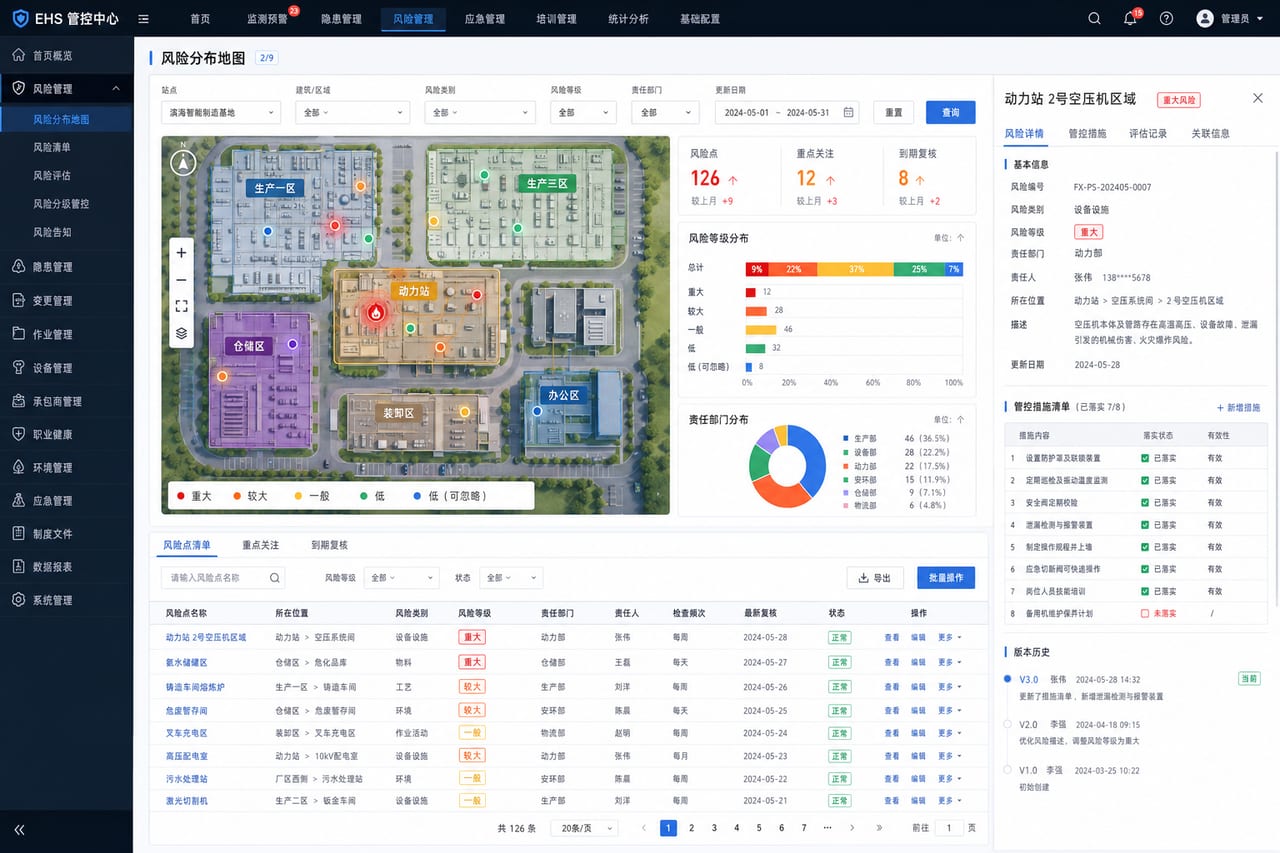

十三、风险分级管控:地图、清单和责任措施必须能相互对应
风险分布页可以按厂区、车间、仓库、装置区或项目区域展示风险点。地图上的颜色、数量和标签与右侧风险清单联动,筛选后可查看风险类别、当前等级、责任部门、管控措施、检查频次和最近复核时间。
风险等级及其计算或评定方法不应由软件厂商凭空定义,而应由企业依据适用方法和内部程序确认。系统更适合做的是承载已经确认的风险对象、版本、措施和复核记录,提醒到期项,并让不同层级看到一致的信息。

十四、隐患台账:从一条记录看清来源、流转和重复发生情况
后台隐患台账支持按区域、类型、风险程度、来源、责任部门、状态、逾期情况和时间范围筛选。列表既要满足快速查询,也要支持打开详情抽屉查看原始照片、整改前后对比、责任变更、复核意见、关联检查计划和完整时间线。
对于同一区域或同一设备反复出现的相似问题,可以通过标签和关联关系提示管理人员进一步分析,但不应由系统直接给出未经核实的原因结论。导出报表时,也要保留统计条件和生成时间,避免数字脱离口径使用。

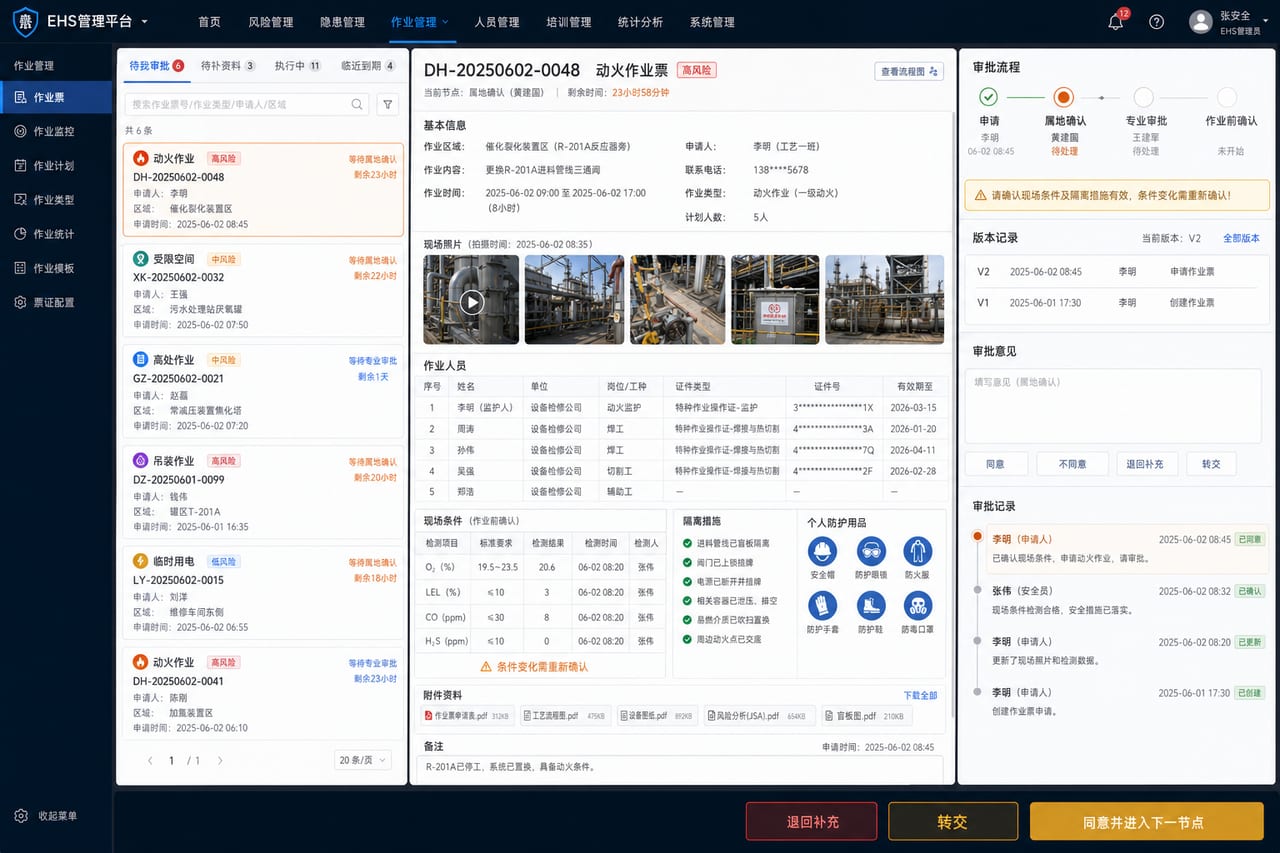

十五、作业票审批台:让审批人看到条件,而不只是看到一个同意按钮
后台作业票审批页应在同一屏展示作业基本信息、区域风险、参与人员、相关证件、检测记录、隔离措施、附件和流程节点。审批人退回时选择或填写缺失项,申请人补充后再次提交,历史版本不能被覆盖。
对于临近到期、条件变化、暂停未恢复和未按时关闭的票证,系统可进入预警列表。企业可以配置不同作业类型的审批路径和会签角色,但任何线上按钮都不应弱化现场核查、监护和停止不安全作业的责任。

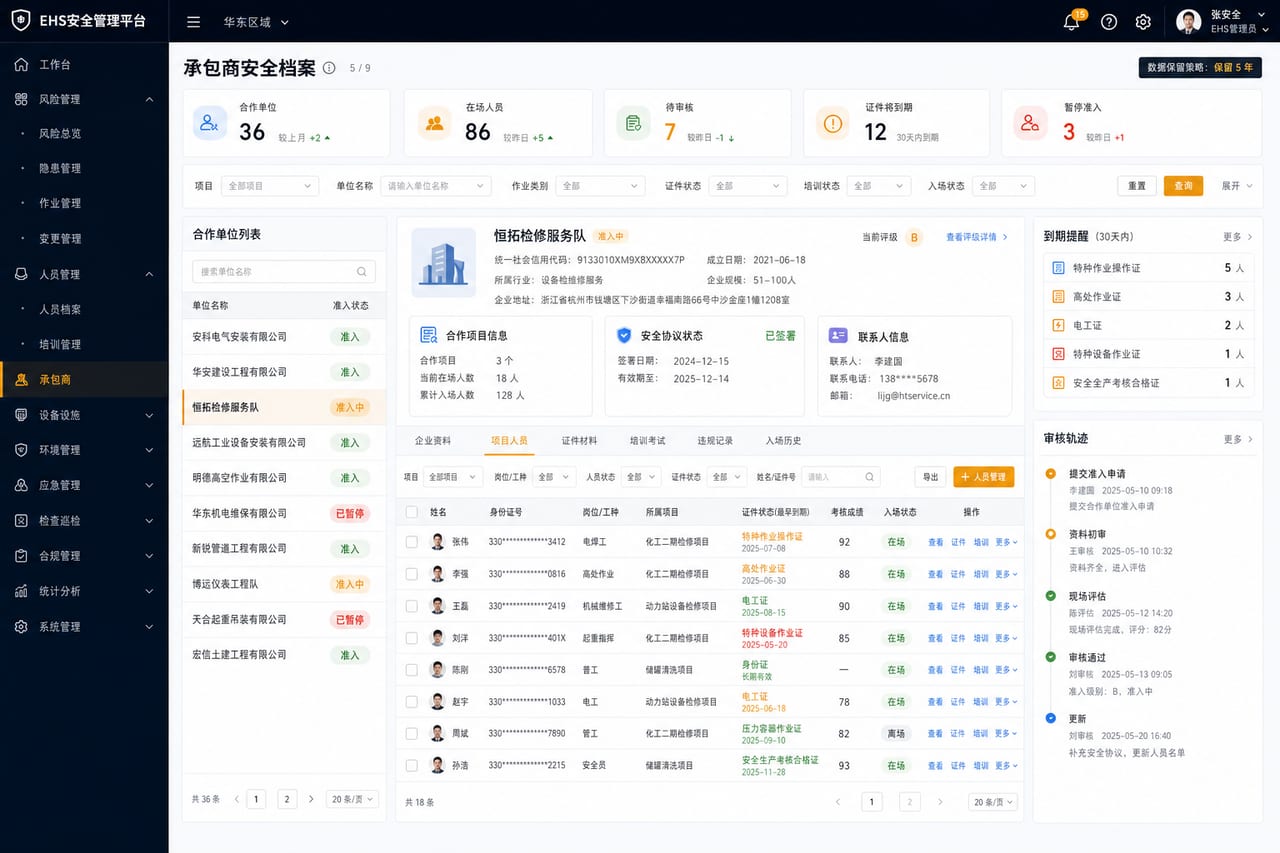

十六、承包商档案:从企业准入下钻到项目和人员状态
承包商后台以企业档案为入口,关联合作项目、协议材料、人员名册、证件期限、培训考试、违规记录和历史入场情况。管理员可以筛选即将到期的材料、未完成培训的人员和暂停准入的单位,并查看每次审核由谁处理。
权限边界尤其重要。项目负责人只查看本项目人员,门岗查看必要的准入状态,EHS 管理员查看安全相关资料,敏感身份信息按最小必要原则展示和留存。系统建设时还需根据企业的数据管理要求确定保存期限、脱敏和删除流程。

十七、培训矩阵:一眼看出岗位要求和人员能力记录之间的缺口

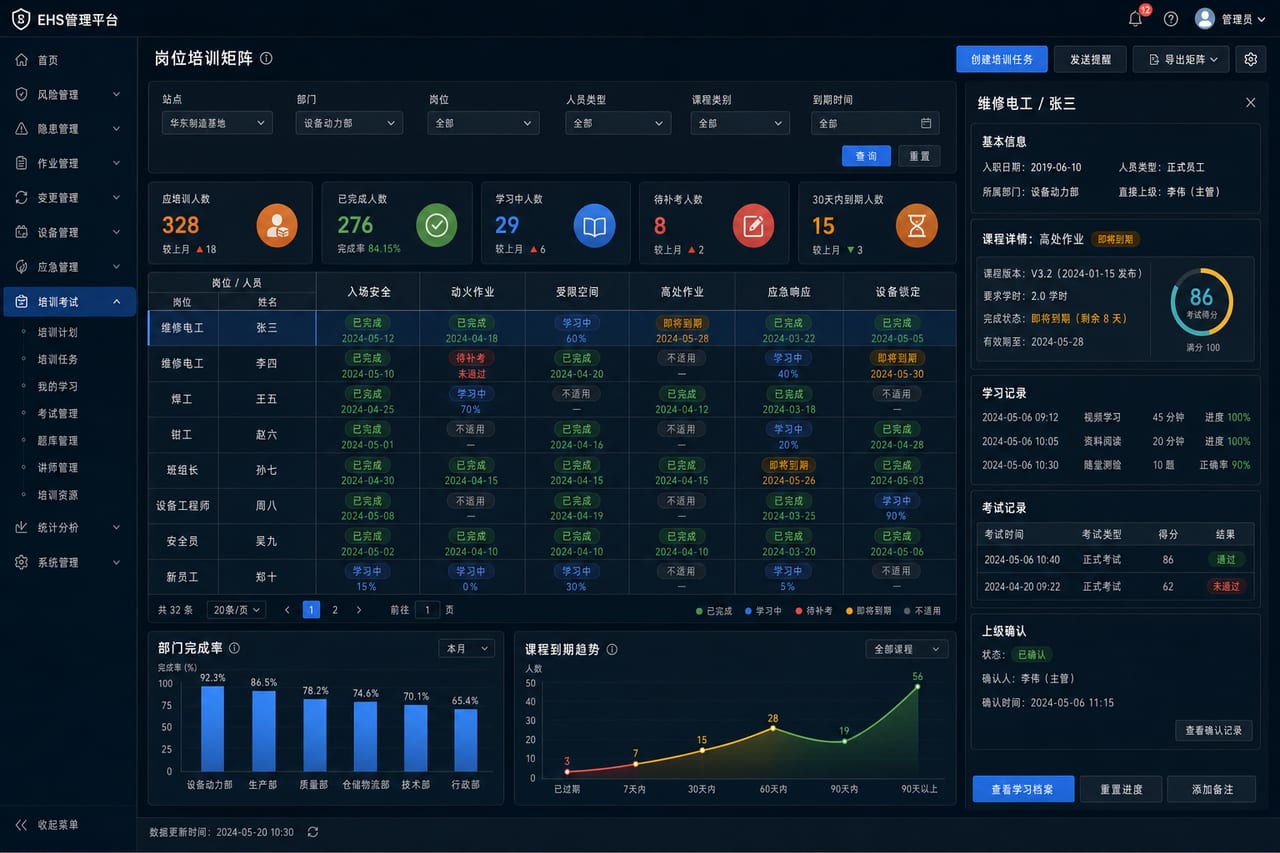

培训矩阵用岗位或人员作为纵轴、课程或能力项作为横轴,展示已完成、即将到期、未完成、待补考和不适用等状态。点击单元格后,可查看课程版本、学习记录、考试成绩、确认人员和有效期。
这种视图能帮助培训管理员发现缺口,并为排课和提醒提供依据。它不应把单次考试分数直接等同于实际能力,也不应自动替代主管对人员上岗条件的综合确认。

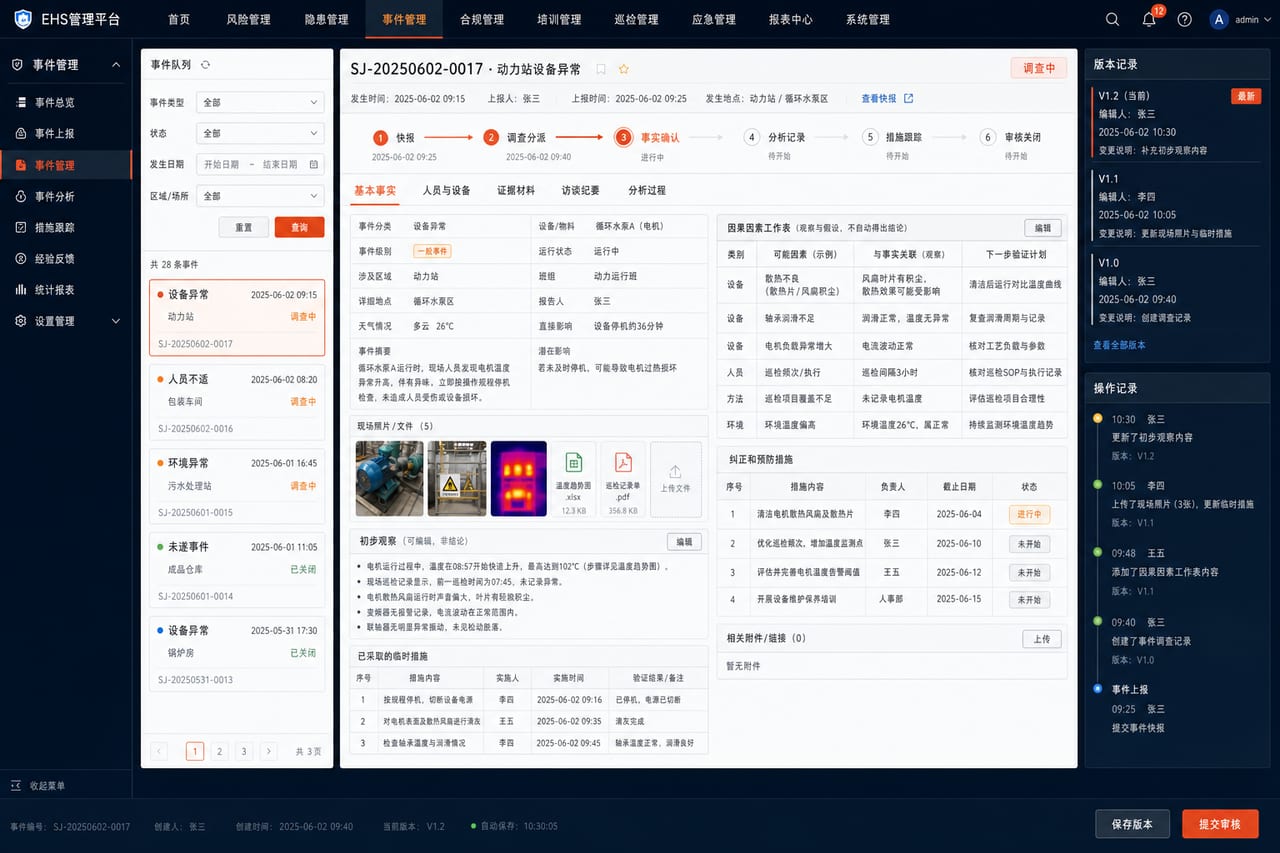

十八、事件调查:保留事实、证据、分析过程和措施跟踪的版本关系
事件后台可以从快报进入调查任务,分别记录基本事实、人员与设备信息、附件证据、访谈纪要、分析过程、措施计划和审核意见。不同角色只编辑自己负责的部分,提交后形成版本,后续修订保留原因和时间。
软件可以帮助组织材料与跟踪措施,却不应自动给出事故性质、责任划分或法律结论。相关判断应由具备职责和专业能力的人员依照适用程序完成,系统只如实承载经确认的信息。

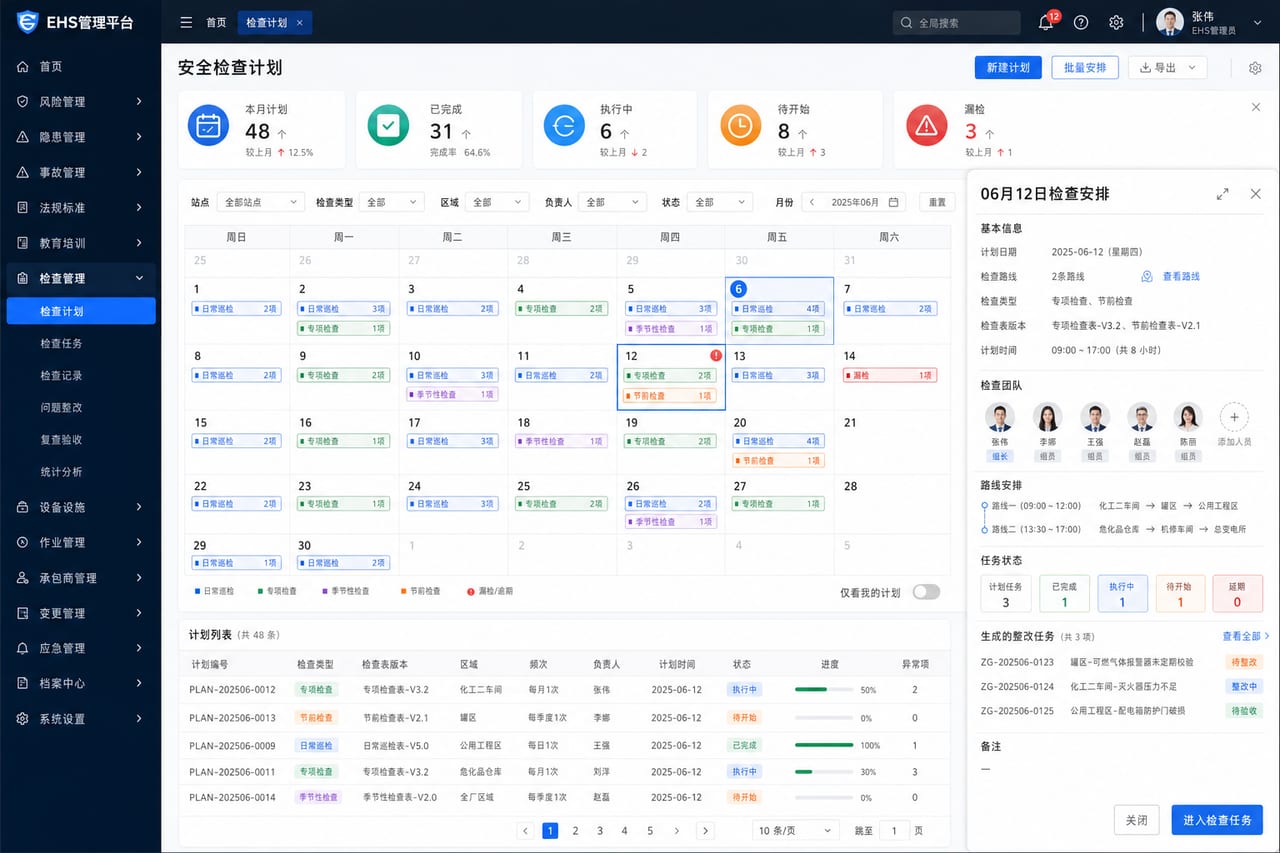

十九、检查计划与审计留痕:知道计划执行到哪里,也知道每条数据怎样变化
检查计划后台用于配置日常巡检、专项检查、季节性检查和节前检查,明确适用区域、检查表版本、执行频次、负责人及抽查要求。日历、清单和完成率视图结合后,管理人员可以看到漏检、迟检、异常项和由检查生成的整改任务。

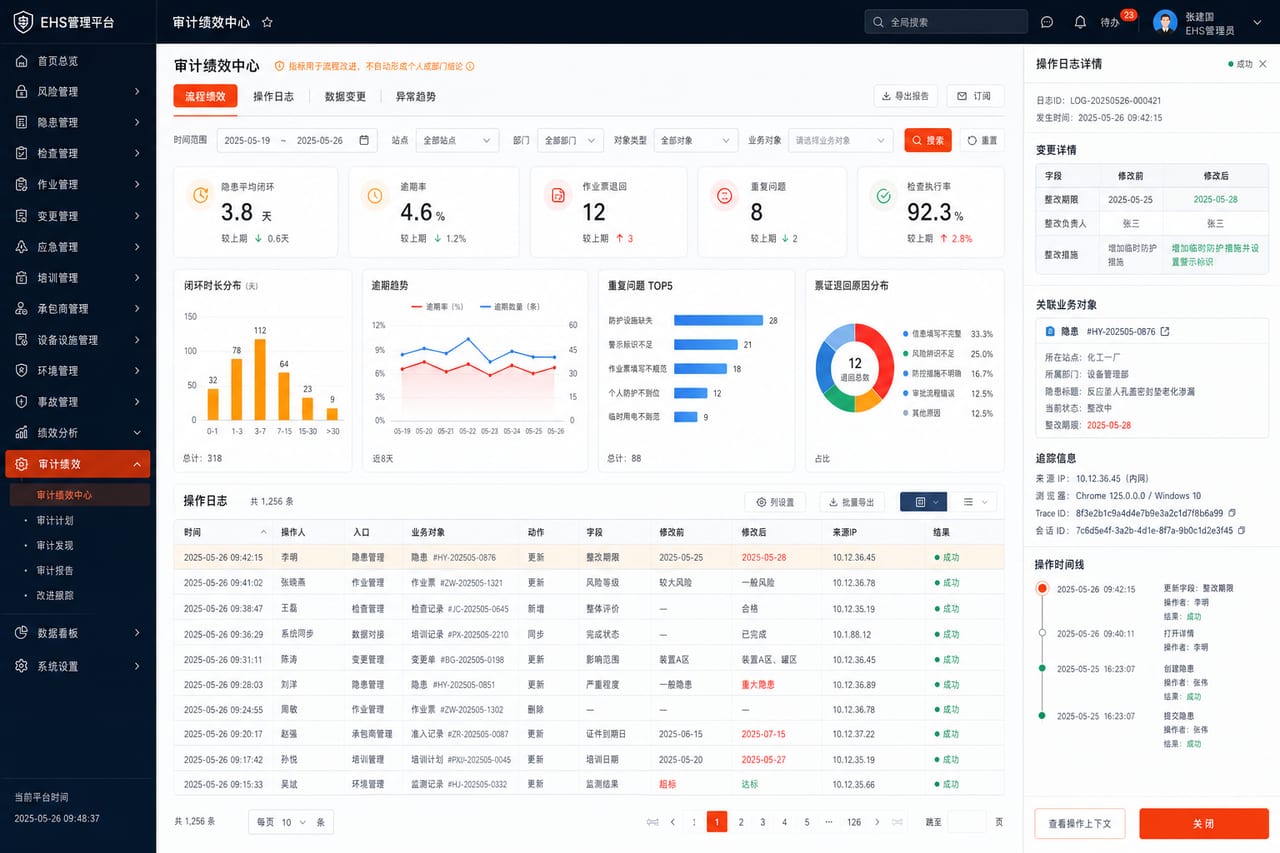

审计与绩效页则把操作日志、流程时长和管理指标放在一起。日志记录关键字段的修改前后值、操作人、时间、入口和关联业务对象;指标可观察隐患闭环周期、逾期分布、重复问题、票证退回原因、培训缺口和检查执行情况。指标用于发现流程问题与改进机会,不用于脱离现场事实给个人或部门下自动结论。

二十、第一版边界:先把高频主链路跑通,再连接更多设备和系统
EHS 平台很容易在第一期被列入几十个模块:IoT 监测、视频 AI、门禁联动、人员定位、双重预防、环保监测、职业健康、移动执法、电子签章、集团报表和外部监管报送。功能越多,字段、责任和接口越容易在上线前失去焦点。
更稳妥的第一版,可以先把以下七条链路做扎实:
- 组织、区域、风险点、角色与权限基础数据;
- 隐患上报、分派、整改、复核、延期和升级;
- 重点特殊作业票的申请、条件确认、审批、执行与关闭;
- 承包商企业、项目、人员资料和准入状态;
- 岗位课程、学习任务、考试与到期提醒;
- 事件快报、调查记录、措施任务和必要的应急任务;
- 风险分布、隐患台账、检查计划、驾驶舱和审计日志。
第一版同时要明确几条“不做”:不让算法自动判定合规,不用一个分数替代管理判断,不在流程之外悄悄修改历史记录,不以“系统已提醒”替代责任人实际行动,也不承诺仅靠软件就能带来特定安全结果。等主链路的对象、责任和使用习惯稳定后,再评估门禁、ERP、人力系统、IoT 和视频平台等集成,交付风险会更可控。
