一、原来的问题不是样品没人管,而是样品状态没人能说清
实验室管理最容易被低估的是“状态”。很多团队以为只要把样品编号、客户名称和检测项目登记下来就够了,但真实检测流程里,样品会经过接收、分样、留样、前处理、检测、复测、复核、报告、归档和退样。
如果这些状态只靠人工备注,很容易出现几类问题:
- 客户催报告时,客服不知道卡在前处理、检测还是复核;
- 技术员拿到样品后,不清楚优先级和截止时间;
- 仪器排期靠口头协调,临时插单影响其他项目;
- 原始记录和报告版本散落在本地文件夹,追溯困难;
- 质量负责人检查时,只能让不同岗位临时补材料。
所以第一步不是把台账做得更复杂,而是把样品从进入实验室到报告交付的每一个关键状态统一起来。

二、样品主档要同时服务客服、检测员和质量负责人
LIMS 的样品主档不能只是一张登记表。它至少要回答几个问题:这个样品是谁送来的,要测什么,走哪套方法,交付时间是什么,当前在哪个环节,出现过哪些异常。
我们通常会把样品主档拆成几类信息:
- 委托信息:客户、项目、联系人、送样时间、交付要求;
- 样品信息:样品名称、规格、数量、批次、保存条件、留样要求;
- 检测信息:项目、方法、限值、仪器、人员、预计完成时间;
- 流程信息:接收、分派、前处理、检测、复核、报告、归档;
- 质量信息:异常记录、复测原因、偏离说明、审批留痕。
这样设计以后,客服看的是交付进度,检测员看的是任务和方法,质量负责人看的是记录完整性和风险点,老板看的是实验室产能和交付压力。

三、客户侧入口要减少反复沟通
很多实验室的客户沟通成本,其实来自信息不透明。客户送样后不知道样品是否接收、检测是否开始、报告什么时候出,客服就会被反复追问。
客户侧小程序可以做得很克制:送检委托、样品状态、补充资料、报告下载、开票申请、历史项目和消息提醒。客户不需要看到实验室内部的全部流程,但要看到自己关心的节点:已接收、检测中、复核中、报告待签发、已出报告。
这类入口的价值不是做一个漂亮页面,而是让客户少打电话,让客服少查表。

四、现场采样和送样要把责任链记录下来

一些环境检测、材料检测、食品检测和工厂质检场景,并不只是客户把样品送到前台。很多时候需要现场采样、拍照、定位、封样、交接和运输。
移动端可以记录采样计划、采样点位、现场照片、封样编号、采样人员、交接人员和到样时间。进入实验室后,样品接收人员扫码确认,系统自动把采样记录、送检委托和检测任务串起来。

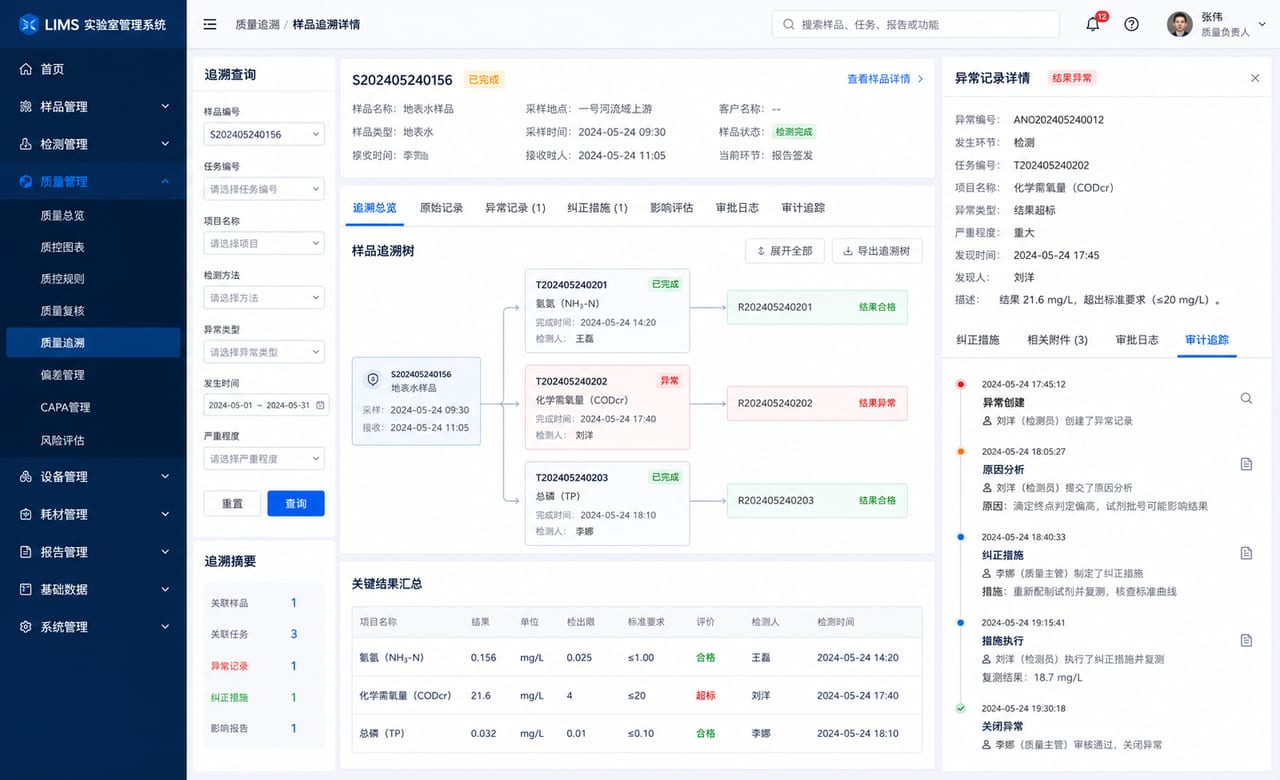

这样后续报告被质疑时,不是凭记忆解释,而是可以回到完整的采样和交接链路。

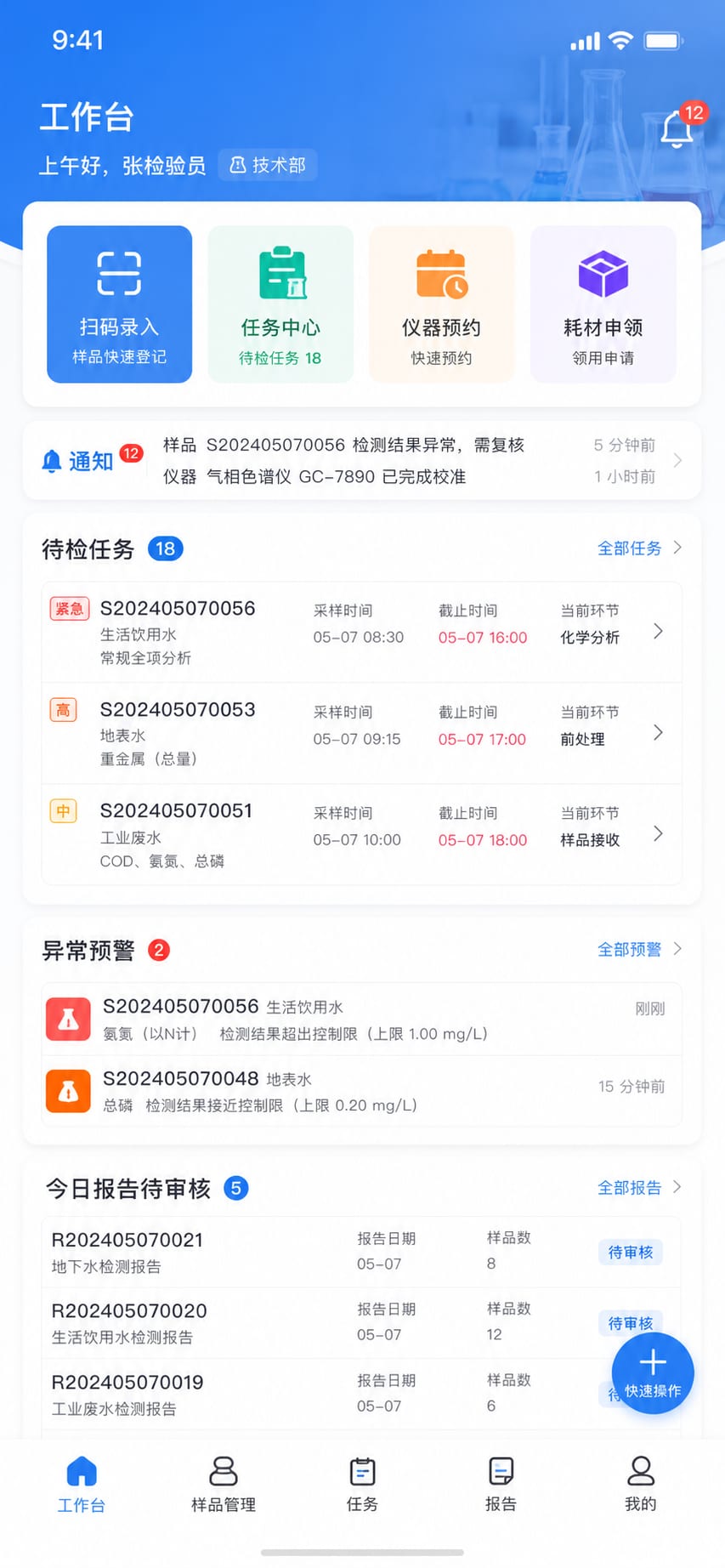

五、检测任务要按项目、方法和仪器分派
实验室任务不是简单派给某个人。不同检测项目对应不同方法、资质、仪器、前处理要求和复核规则。系统需要根据样品类型和检测项目生成任务包,再按科室、人员、仪器和优先级分派。

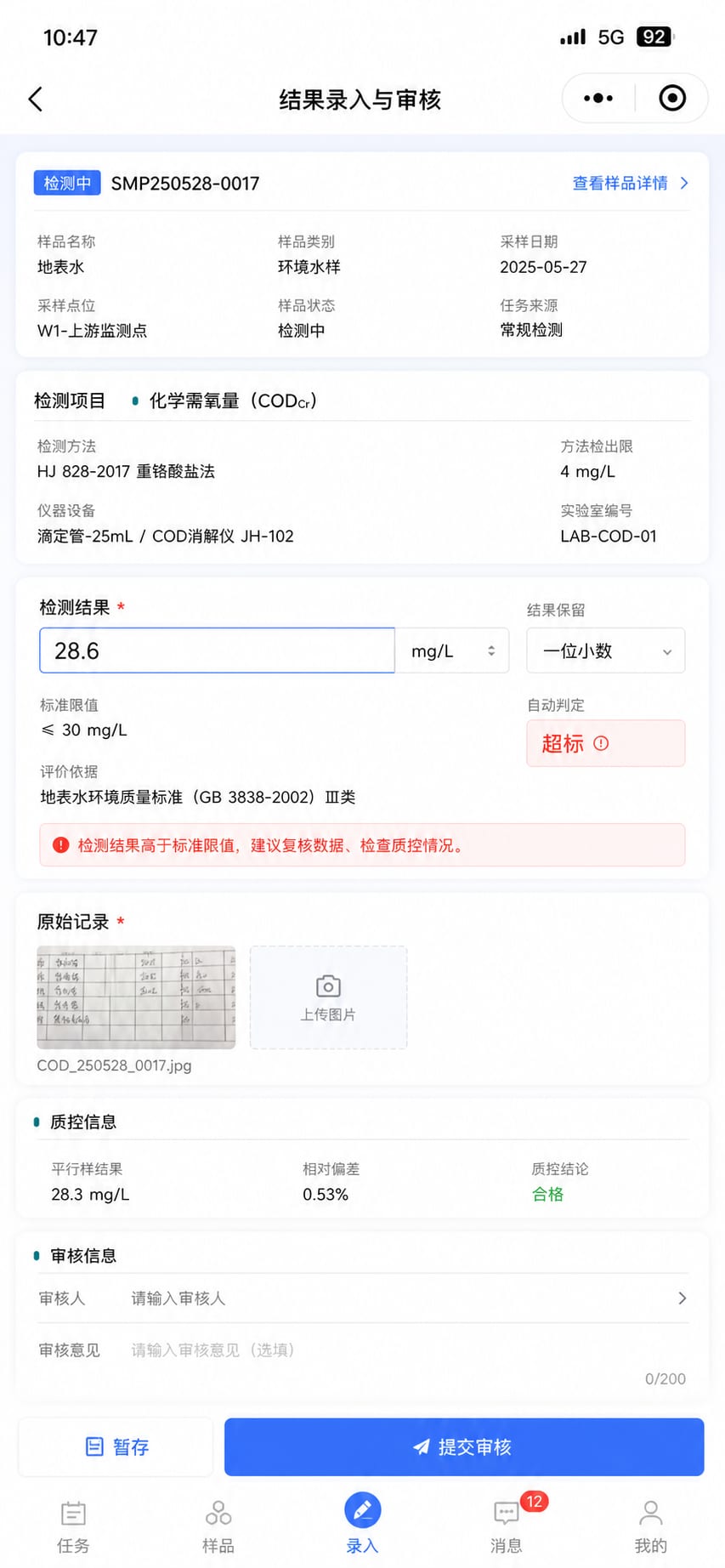

检测员打开自己的工作台,应该看到今天要处理哪些样品,哪些需要前处理,哪些已经到仪器排期,哪些结果待录入,哪些需要复测或补充说明。任务状态不清楚,实验室就会出现“样品已经做了但没人知道”“报告快到期才发现漏项”的问题。

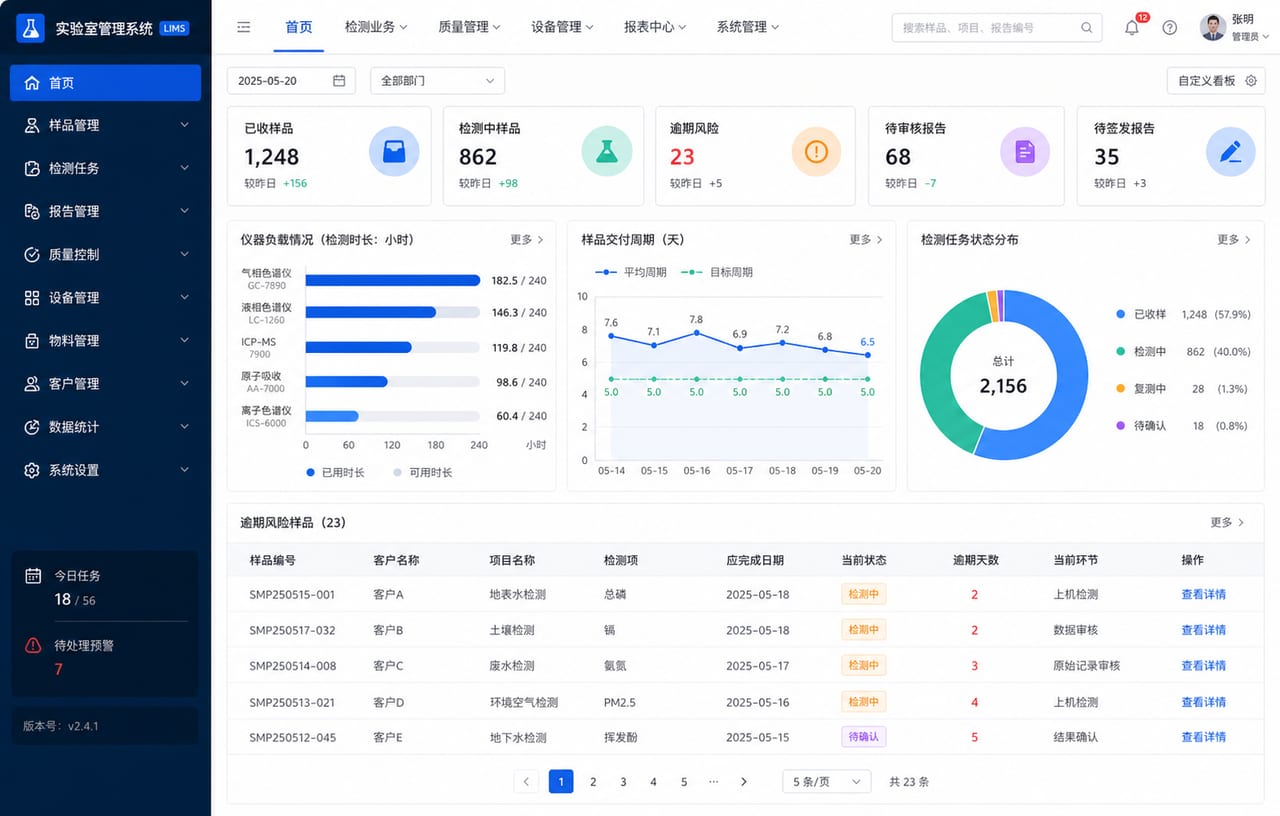

六、后台第一屏要看实验室交付压力
LIMS 后台的第一屏不应该只展示样品数量。实验室负责人更需要看到交付压力:今日到样、待分派、检测中、待复核、待签发、逾期风险、仪器负载、人员负载、异常结果、客户催办和报告交付率。
如果一个检测项目已经接近交付时限,系统要在驾驶舱里提前暴露,而不是等客户催到客服再去找技术员。对实验室来说,交付压力可视化,比单纯记录台账更重要。

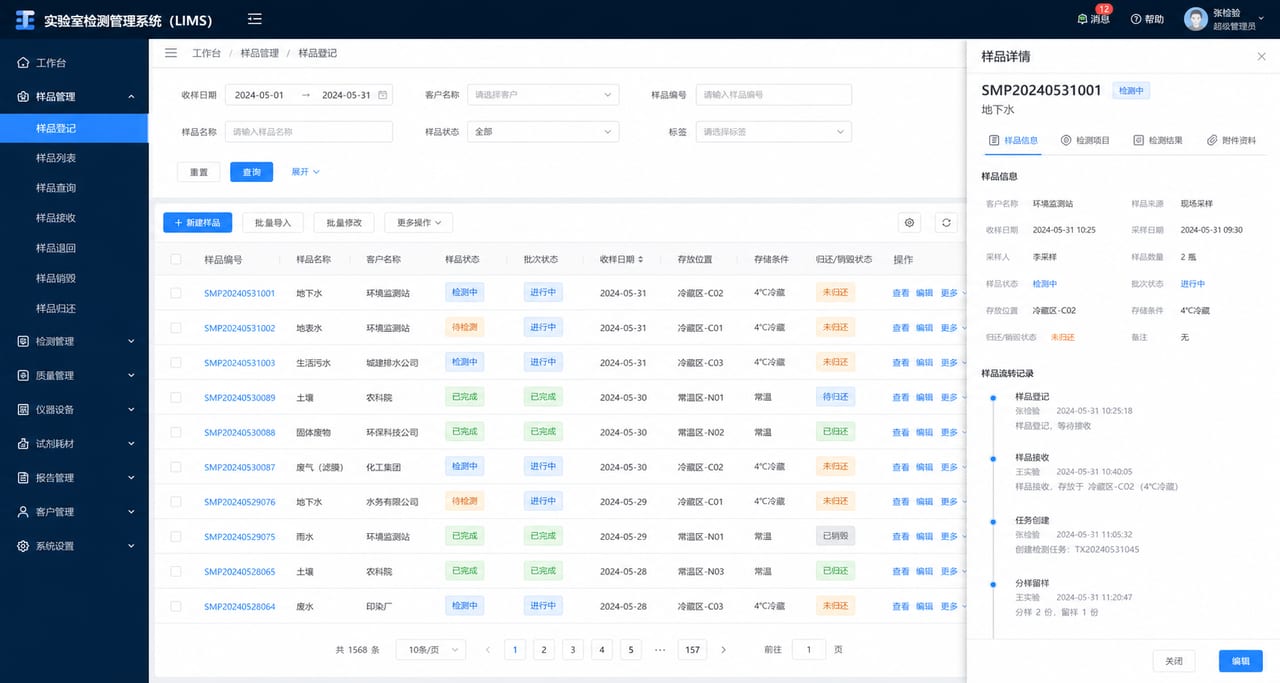

七、样品台账要支持分样、留样、退样和销毁
样品进入实验室后,经常会被分成多个检测任务,也可能需要留样、复测、退样或到期销毁。普通台账很难把这些动作记录完整。
后台样品台账需要支持扫码接收、分样编号、样品标签、保存条件、留样期限、样品位置、退样确认和销毁记录。每一次状态变化都要记录操作人、时间和原因。
这样做看起来细,但它直接关系到检测质量和审计追溯。

八、任务排程不能只看人,还要看仪器和方法
实验室产能瓶颈往往不在样品登记,而在仪器、方法和复核人员。一个样品可能有多个项目,不同项目的检测周期、仪器占用和前处理时间都不一样。
任务排程后台可以按项目组、仪器、人员和截止时间生成任务视图。对于加急样品、批量样品、需要复测的样品,系统要能提示影响范围,让负责人知道调整一个排期会影响哪些报告交付。

九、仪器校准和维护要和检测任务关联
仪器台账如果只是一张资产表,对检测流程帮助有限。LIMS 里更重要的是把仪器校准、维护、使用记录和检测任务关联起来。
系统需要记录仪器状态、校准周期、期间核查、维护记录、故障停用、使用预约、检测任务和操作人员。当仪器超期未校准或处于停用状态时,对应检测任务就不能继续使用这台仪器。
这不是为了增加审批,而是为了避免报告签发后才发现仪器状态不合规。

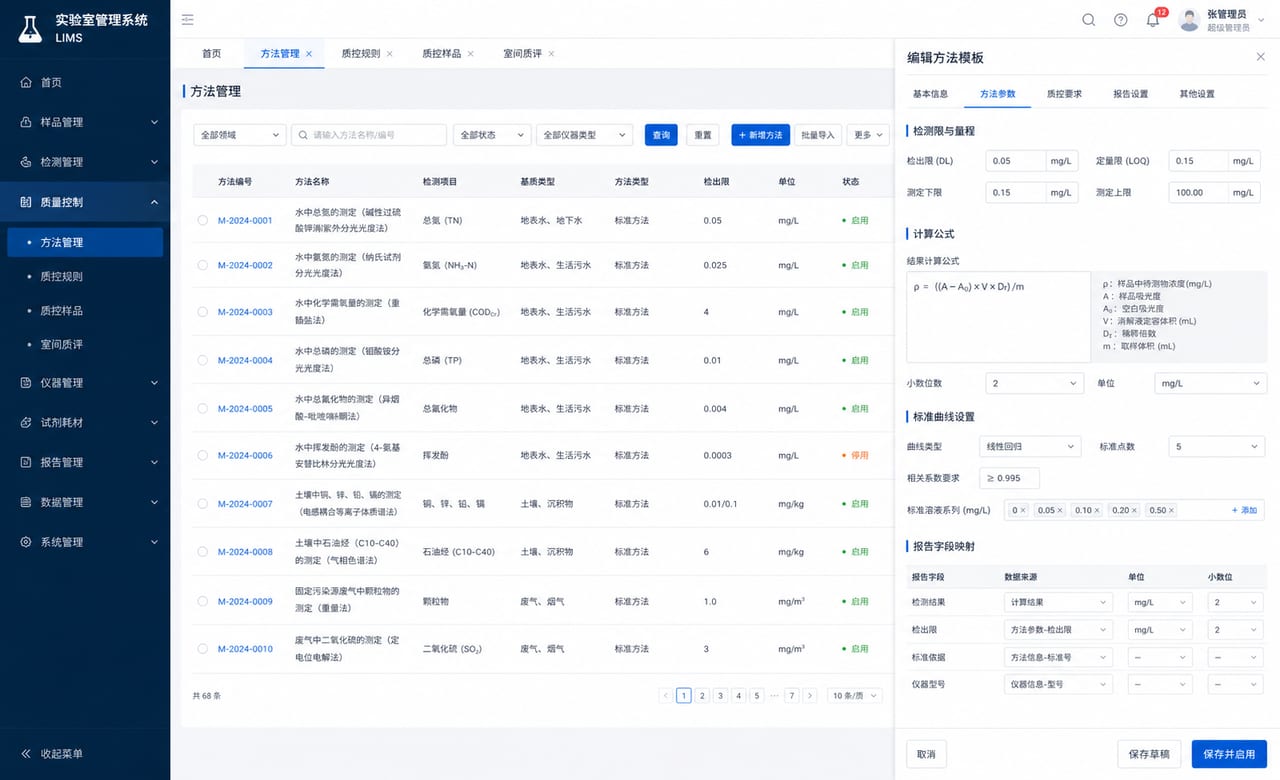

十、方法模板和质控规则要减少人为漏项
检测方法、限值、单位、计算公式、质控要求和报告模板,如果都靠人工复制,很容易出错。LIMS 后台需要把常用检测方法做成模板,检测员录入结果时,系统自动带出单位、限值、判定规则和必要的质控项。
对于空白样、平行样、加标回收、标准曲线、质控样等要求,可以根据项目配置提醒和校验。这样既能减少漏项,也能让新员工按统一规则工作。

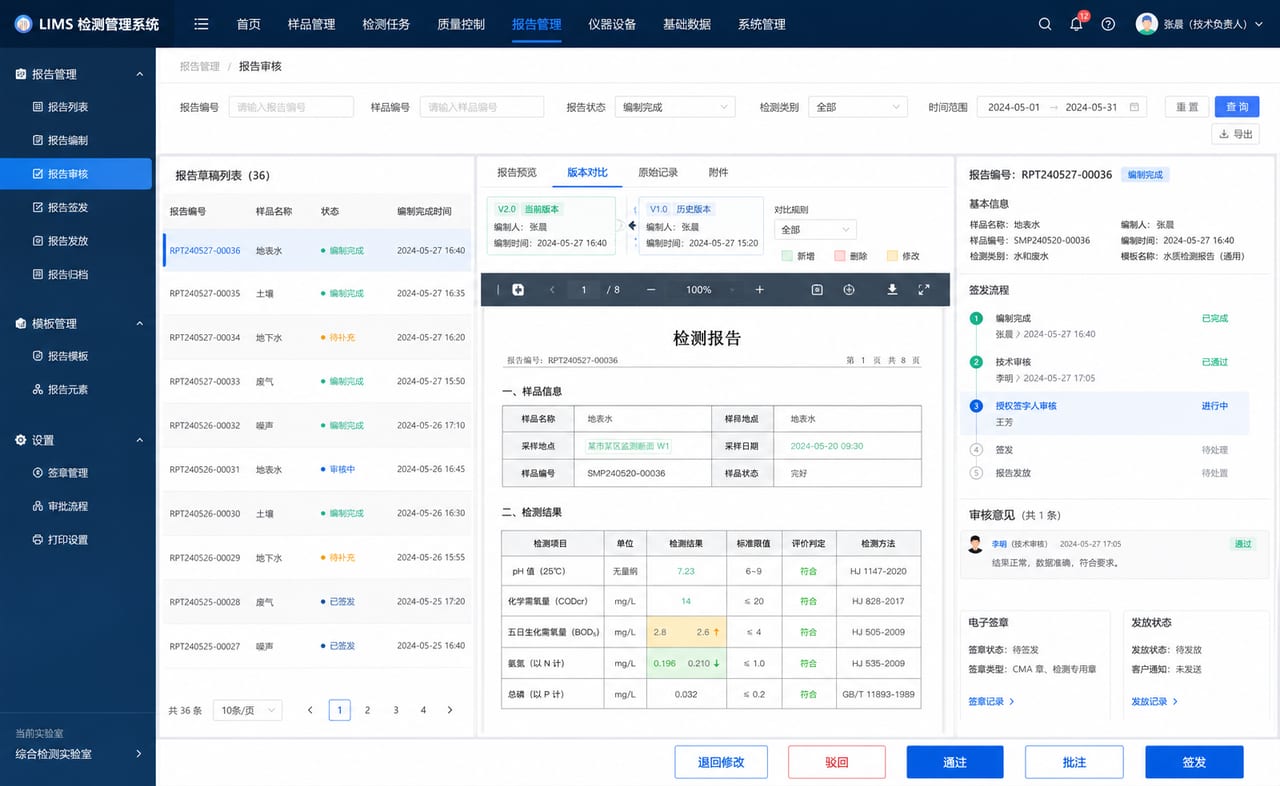

十一、报告审核要把版本和签发留痕做好
检测报告是实验室对外交付的核心成果。报告审核不能只是把 Word 文件发给负责人看一眼。系统需要支持报告草稿生成、数据引用、复核意见、退回修改、版本对比、签发审批、电子章管理和客户下载。
如果报告有修改,系统要保留每一版差异和审批记录。客户下载的是签发后的正式版本,内部仍能追溯到原始记录和审核意见。

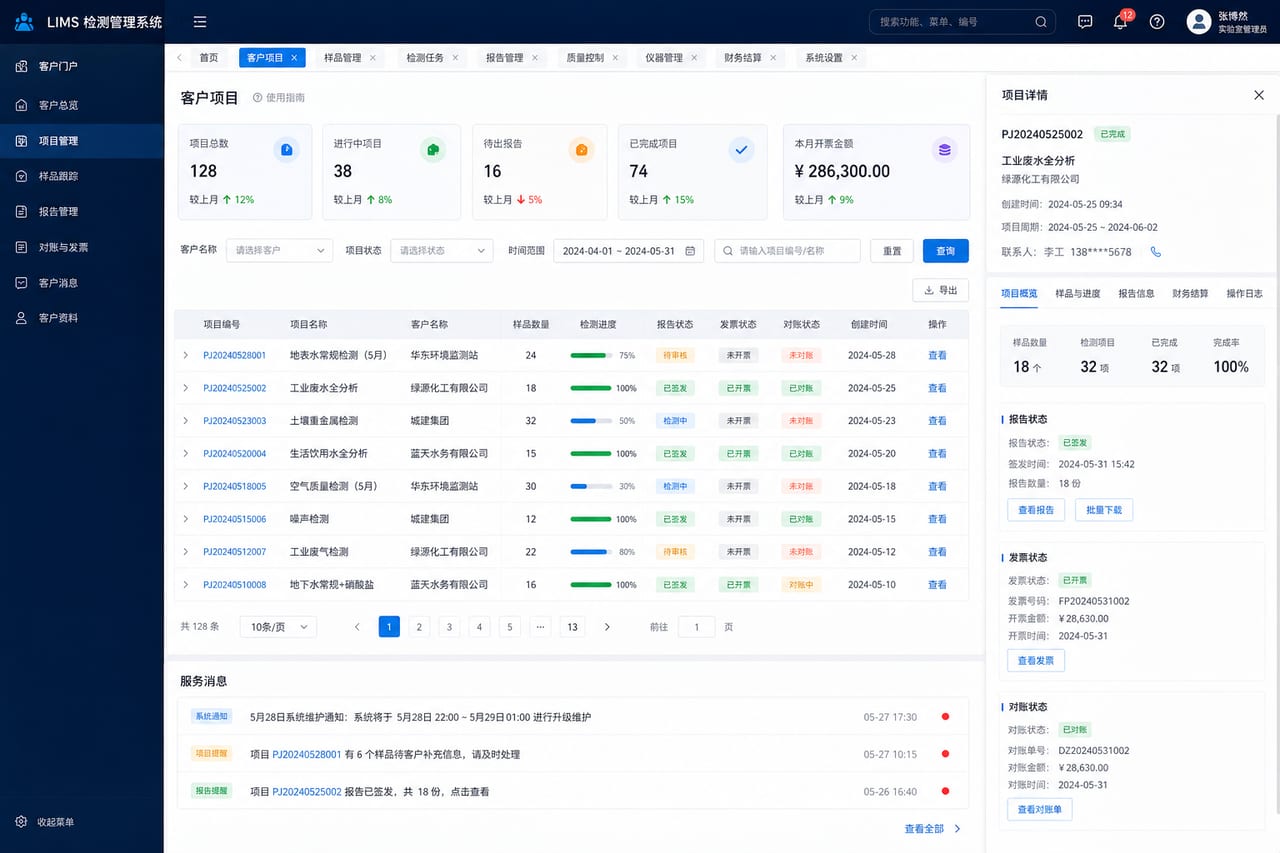

十二、客户项目门户要让进度和结算更清楚
对长期客户来说,一次检测往往不是一个单独订单,而是一组项目、批次、样品、报告和结算。客户门户可以让客户看到自己的项目进度、报告列表、补充材料、对账单和开票状态。
这样客服不用反复从后台截图给客户,客户也不用在聊天记录里翻报告。对于需要周期性送检的客户,系统还可以设置周期提醒和项目复用,减少重复填报。

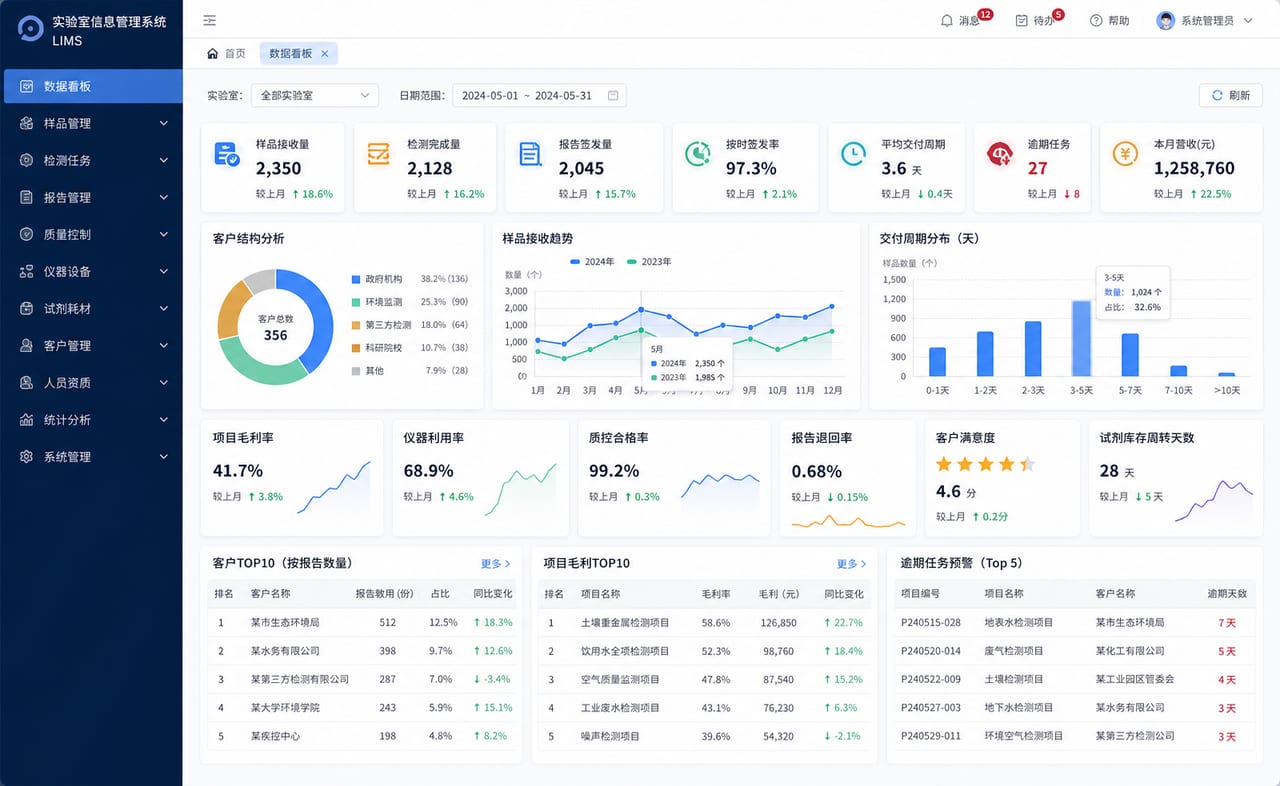

十三、经营看板要让老板看到产能和质量风险
实验室老板不只关心接了多少样品,更关心产能是否被堵住,报告是否按期交付,客户是否稳定复购,异常结果是否集中在某个项目或仪器。
经营看板可以从几个维度展开:
- 业务量:客户数、项目数、样品数、报告数;
- 交付:平均周期、逾期样品、待复核、待签发;
- 产能:人员负载、仪器负载、项目组负载;
- 质量:异常结果、复测率、退回修改、质控不通过;
- 经营:客户结构、项目毛利、回款状态和续检机会。

十四、第一版不要做成所有实验室能力的大平台
LIMS 很容易一开始就做得过大:样品、检测、报告、设备、耗材、财务、客户、权限、电子签章、外部系统对接全部一起上。范围越大,越容易拖慢交付。
更稳的第一版可以先跑通七件事:
- 客户送检、样品登记和样品编号;
- 检测项目、方法模板和任务分派;
- 仪器预约、校准状态和使用记录;
- 原始记录、结果录入和复核意见;
- 报告生成、审核签发和客户下载;
- 质控异常、复测申请和操作留痕;
- 实验室交付看板和逾期风险提醒。
这些主链路稳定以后,再扩展耗材库存、财务结算、电子签章、外部仪器数据采集、客户 API 和集团多实验室管理,会更容易控制风险。
