一、真正难管的不是供应商数量,而是采购决定没有连续证据
传统采购协同常被拆成几段:供应商资料由采购专员维护,询价通过邮件或群聊发送,报价回填到表格,送样结论留在质量部门,订单进入 ERP 后又换了一套编号,对账时财务重新核对到货、退货和发票。每一段都能工作,但段与段之间经常断开。
这会形成几类高频风险:
- 同一供应商在不同事业部存在多个名称和联系人,准入状态不一致;
- 询价附件、报价版本和澄清意见无法还原,低价并不一定等于可采购;
- 样品通过后没有锁定对应规格,量产到货时难以判断是否同版;
- 交期延误依赖采购员催问,关键物料缺口发现得太晚;
- 质检不合格、退货和扣款没有同步到对账,月底反复扯皮;
- 风险看板只统计采购额,看不到证照过期、质量波动和履约恶化。
SRM 的价值,是把这些分散动作还原成一条从“能不能合作”到“合作质量如何”的证据链。
二、系统定位:供应商门户负责协同,采购后台负责规则与决策
供应商门户不应该只是一个上传附件的入口。对供应商来说,它是待办中心:补齐准入资料、接收询价、提交报价、跟踪送样、确认订单、回复交期、预约到货、接收质检异常并核对账单。每个动作都应显示截止时间、当前状态、退回原因和下一步责任人。
采购后台则承担规则、主数据和决策工作,包括供应商分类、准入模板、物料范围、询价策略、比价口径、样品评审、订单协同、质检联动、结算差异与绩效风险。两端共用供应商、物料、组织、单据与事件日志,避免供应商看到的状态和内部判断脱节。
三、供应商首页先回答三件事:今天做什么、哪些快逾期、哪里被退回

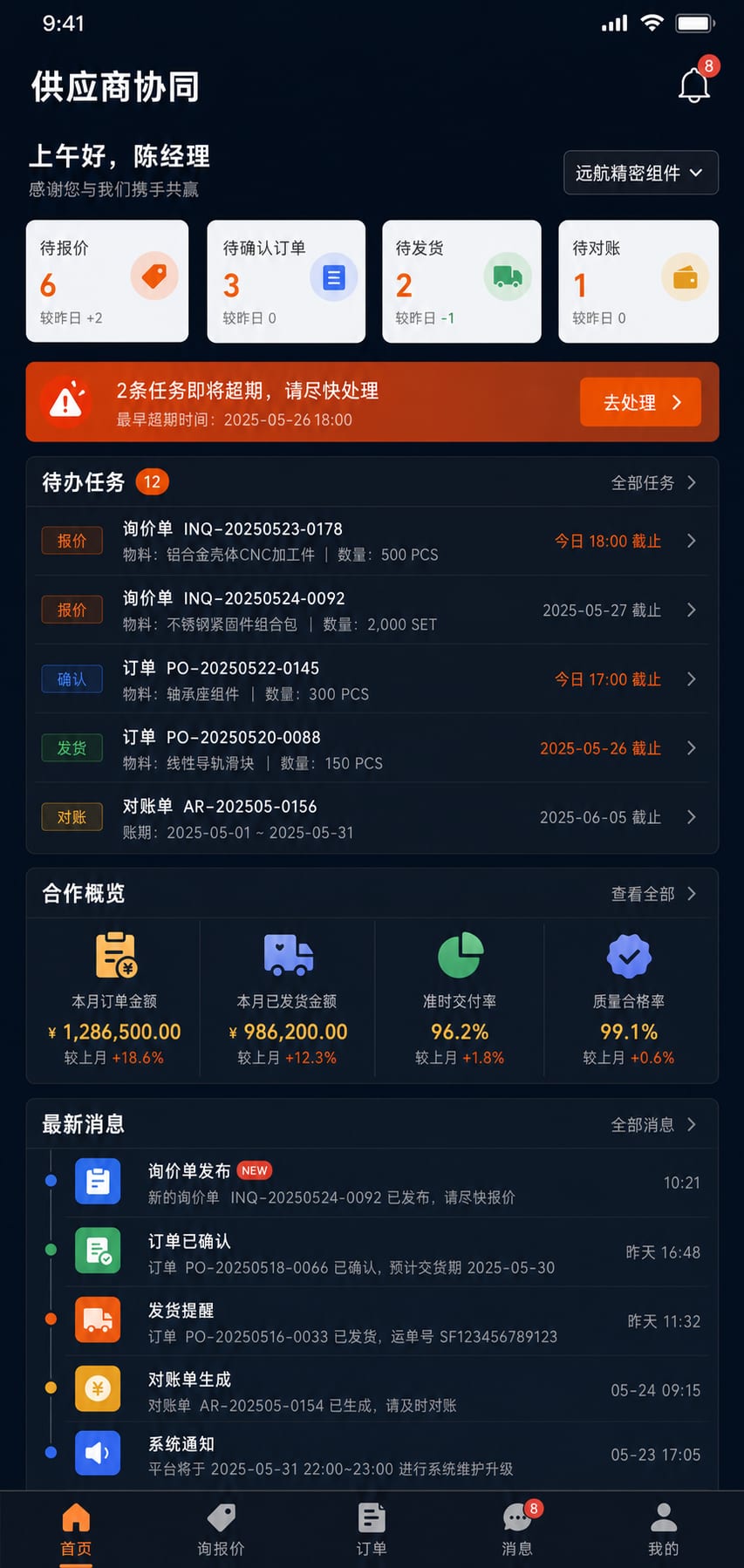

供应商登录后的第一屏应按任务优先级组织,而不是堆企业宣传。首页可以显示待补资料、待报价询价单、待确认订单、即将到货批次、待处理质检异常和待确认对账单,并把临近截止与已逾期任务突出显示。
首页还应提供常用入口、合作概览和消息时间线。供应商能够快速判断“需要谁处理、最晚什么时候处理、处理完会流向哪里”,采购员也不必逐个打电话提醒。

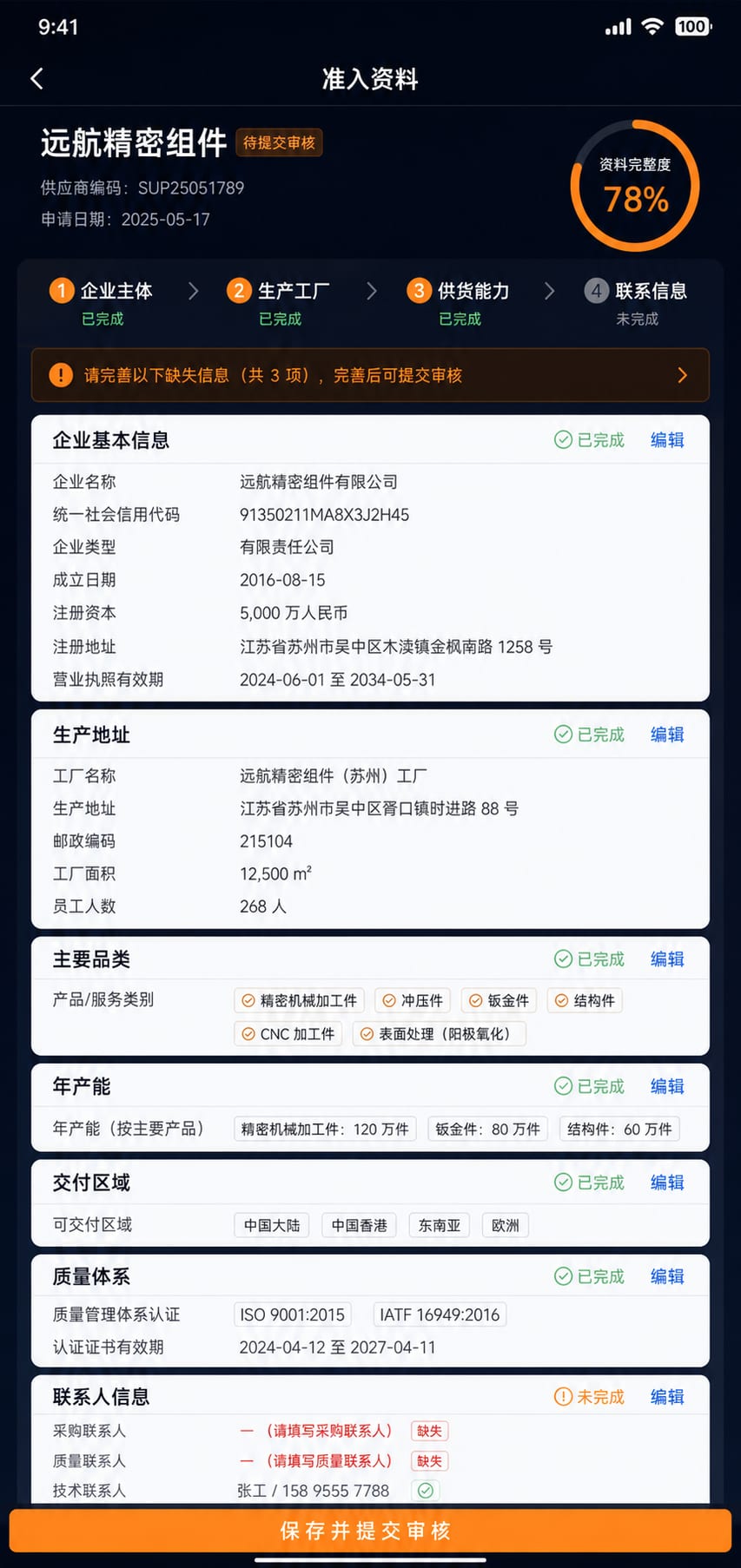

四、供应商准入资料要按主体、工厂和供货能力分层采集
一张“供应商信息表”很难支撑真实准入。系统应区分企业主体、生产工厂、联系人、收付款信息、开票信息、供货品类、服务区域、产能、交付周期和质量体系,并允许采购组织按品类配置不同的必填模板。
供应商在门户中可以看到资料完整度、未填写字段和审核进度。主体信息变更、银行账户变更或新增工厂时,应重新触发对应审核,而不是覆盖历史内容。这样既方便供应商维护,也保留内部决策时所依据的版本。

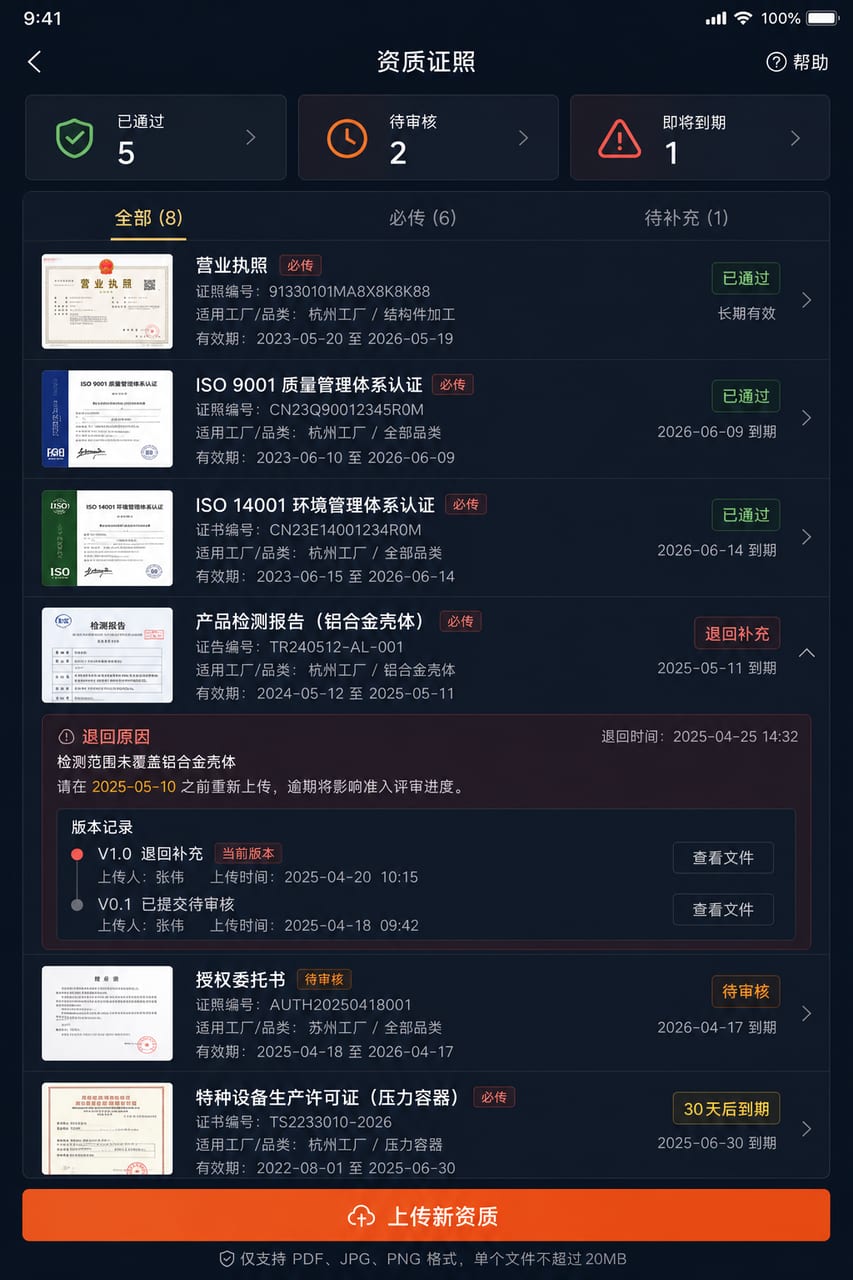

五、资质上传不能只存文件,还要管理有效期、适用品类和审核结论
营业执照、质量体系证书、行业许可证、检测报告、授权书和合规承诺书,都不只是附件。每份资质需要记录证件类型、编号、签发机构、有效期、适用工厂、适用品类、版本与审核状态。系统可在到期前分阶段提醒供应商和采购负责人。
当审核人员退回资料时,应明确指出缺页、过期、主体不一致或范围不覆盖等原因。供应商补传后生成新版本,旧版本继续保留,避免“文件被替换以后无法解释当时为什么通过”。

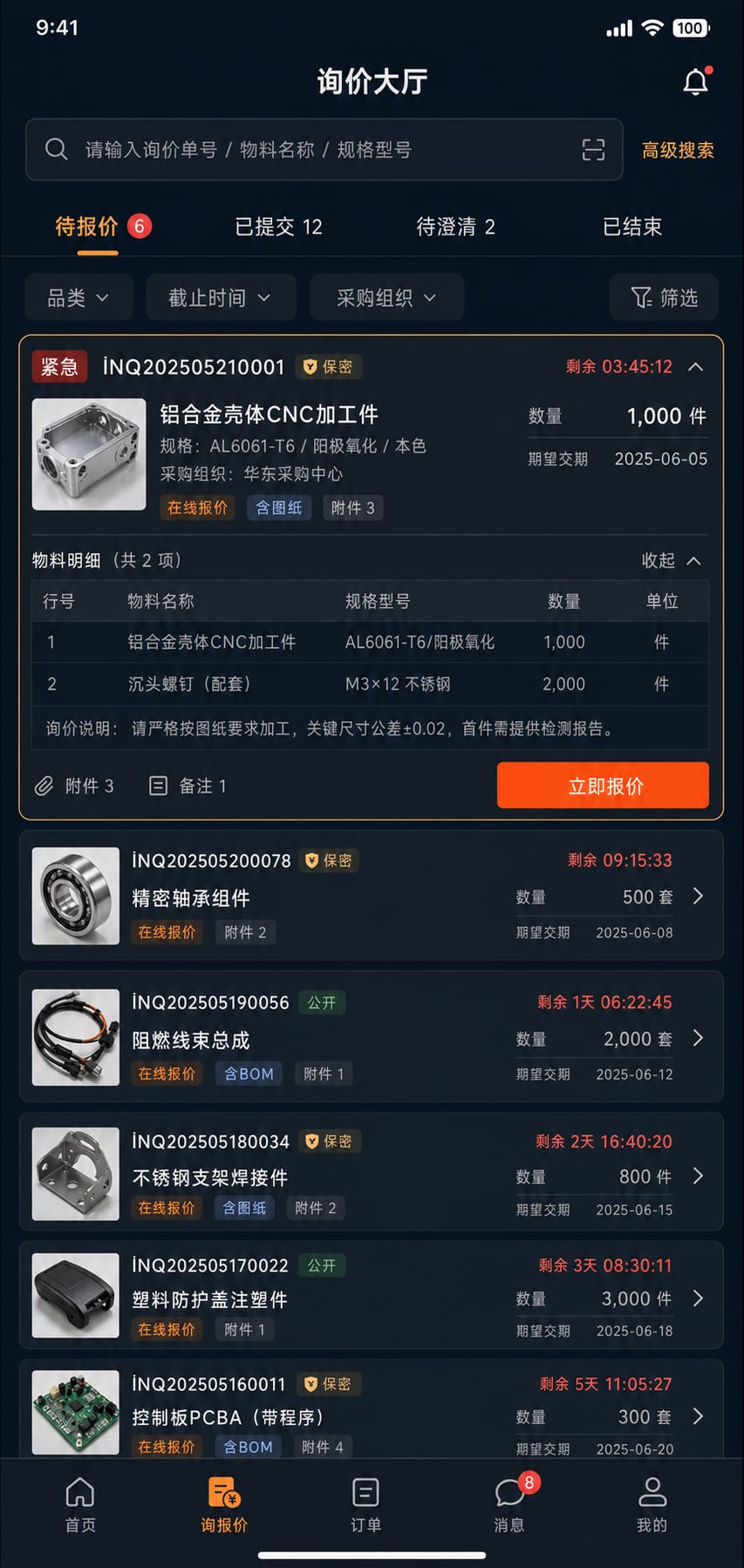

六、询价大厅要让供应商准确理解范围、规则和截止时间
询价单应把物料编码、规格参数、需求数量、交货地址、目标日期、税率口径、币种、最小起订量、技术附件和报价有效期放在同一个页面。对复杂采购,还可拆分技术标与商务标,并在截止前隐藏其他供应商信息。
供应商可以按待报价、已提交、待澄清、已结束筛选询价,订阅截止提醒并下载受控附件。采购侧更新规格时,系统应标记变更内容并要求供应商重新确认,防止基于旧参数报价。

七、报价提交要同时覆盖价格、交期、阶梯量和商务偏离

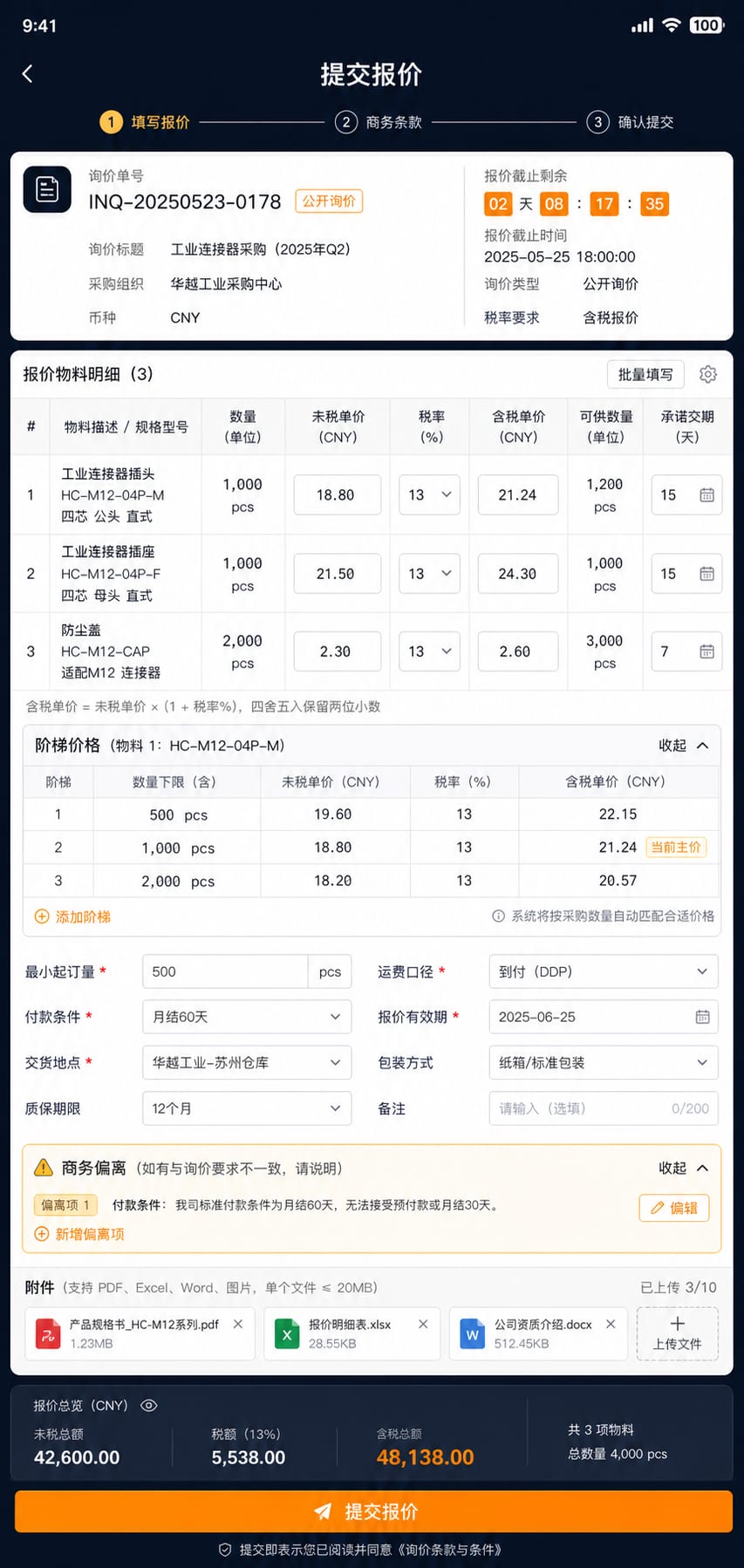

只填一个含税单价,无法支持采购判断。报价页应允许供应商填写未税价、税率、含税价、运费口径、最小起订量、阶梯价格、可供数量、承诺交期、付款条件、报价有效期和替代料说明。对不满足询价条款的内容,应作为商务偏离单独标识。
提交前系统自动校验必填项与金额关系,提交后锁定版本。若采购发起澄清,供应商在原报价基础上形成新版本,并能看到前后差异,而不是反复发送无法对应的附件。

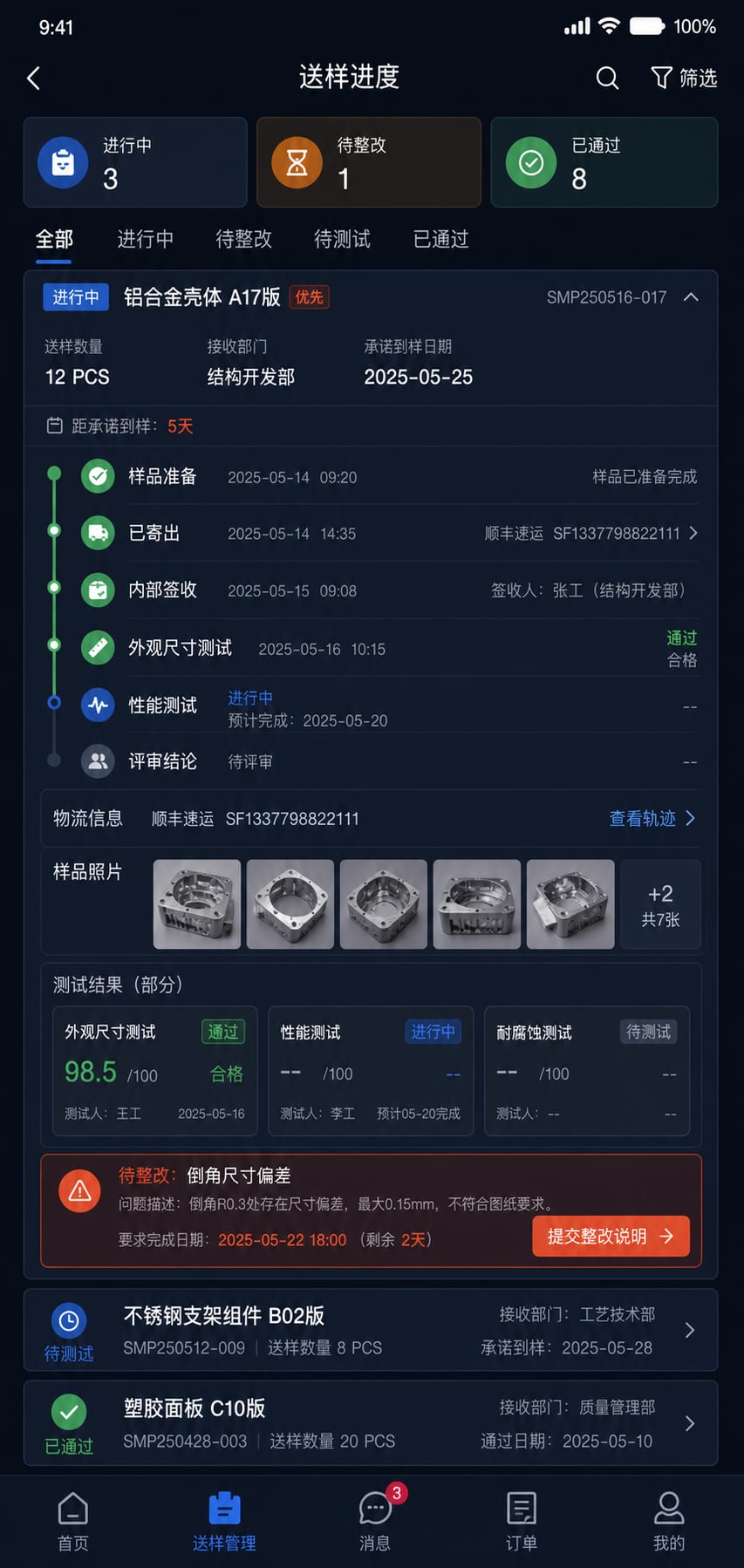

八、送样进度要把寄送、签收、测试和整改串成一条时间线
送样不是“快递寄出就结束”。供应商需要看到样品任务、样品规格、数量、收件信息、承诺寄出日和评审标准;寄出后填写虚构的物流信息与批次标识,内部签收后进入外观、尺寸、性能、试装或实验室测试。
如果样品需要改进,评审意见应转成可回复的整改项。供应商上传说明或重新送样,系统保留每一轮样品、结论和版本。最终通过的样品版本可与后续采购订单和到货检验标准建立关联。

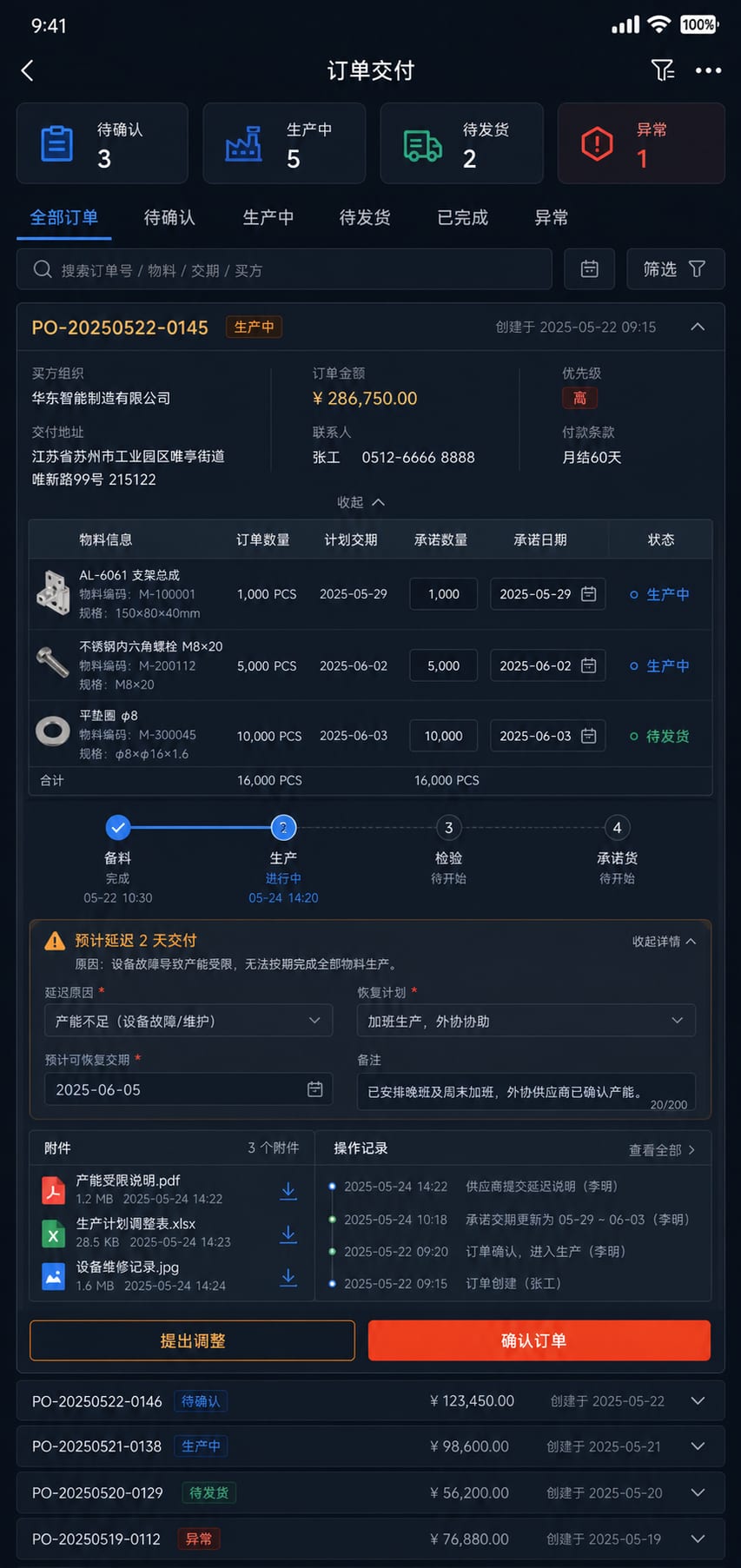

九、订单与交期协同要从“收到没有”升级到逐行承诺
采购订单下达后,供应商应逐行确认数量、交货日期和收货地点。对于不能完全满足的订单,可以提出分批交货或日期调整,采购方审核后形成新的承诺版本。系统将原计划、供应商承诺和实际到货并列显示。
交期临近时,供应商更新备料、生产、检验、待发货和已发货节点;发生缺料、设备故障或运输异常时,选择原因并给出恢复计划。采购员看到的是结构化风险,而不是聊天记录中的一句“尽量赶”。

十、到货预约要提前校验订单、批次、包装和送货窗口

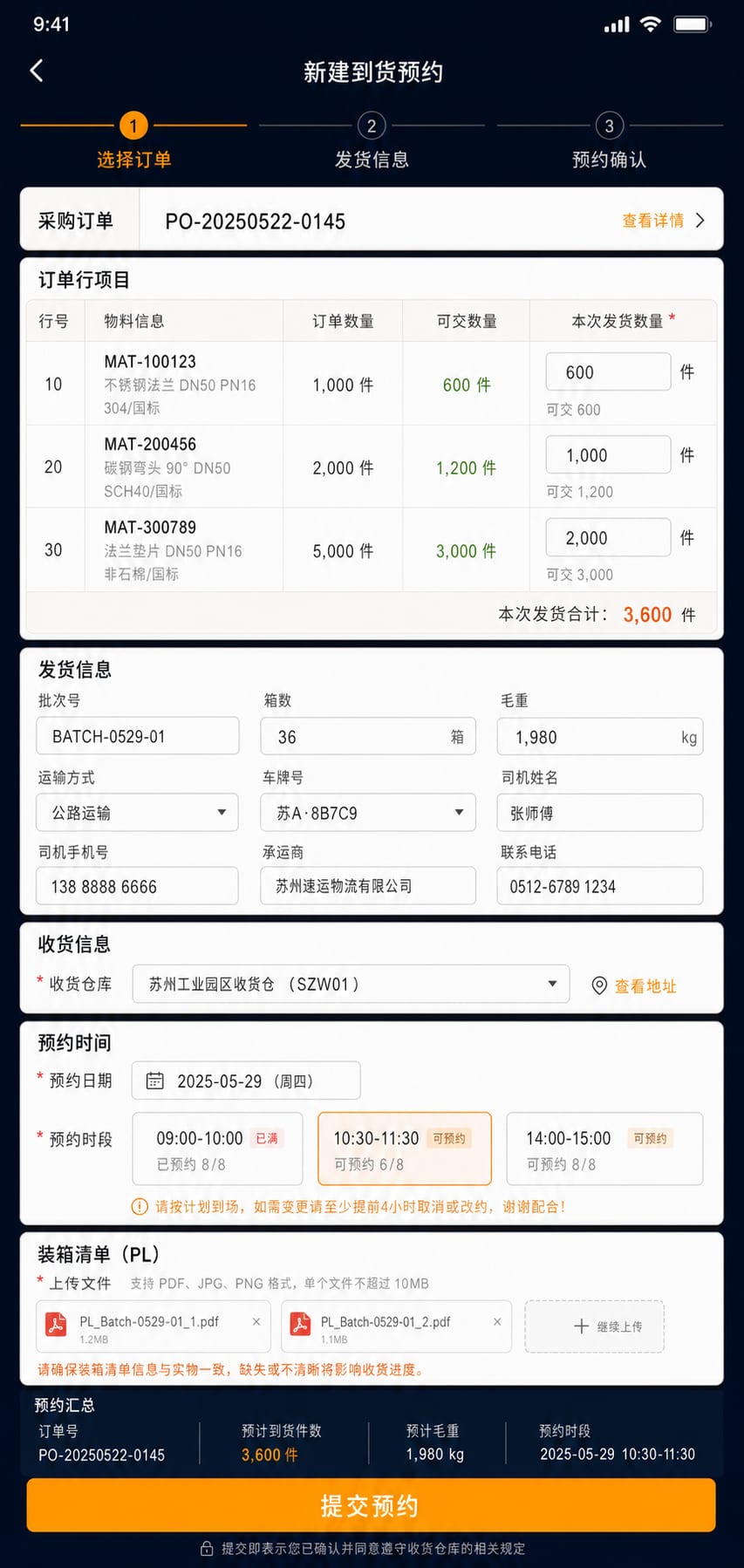

供应商发货前可创建到货预约,选择采购订单行、发货数量、批次、箱数、运输方式、司机与计划到达时间,并上传装箱清单等必要资料。系统校验剩余可交数量、预约窗口和收货地址,避免错送、超送或集中到货。
预约通过后生成内部预约号,仓库据此安排月台和收货任务。到场后,预约数据继续进入收货与质检,而不是由仓库重新抄一遍纸质送货单。

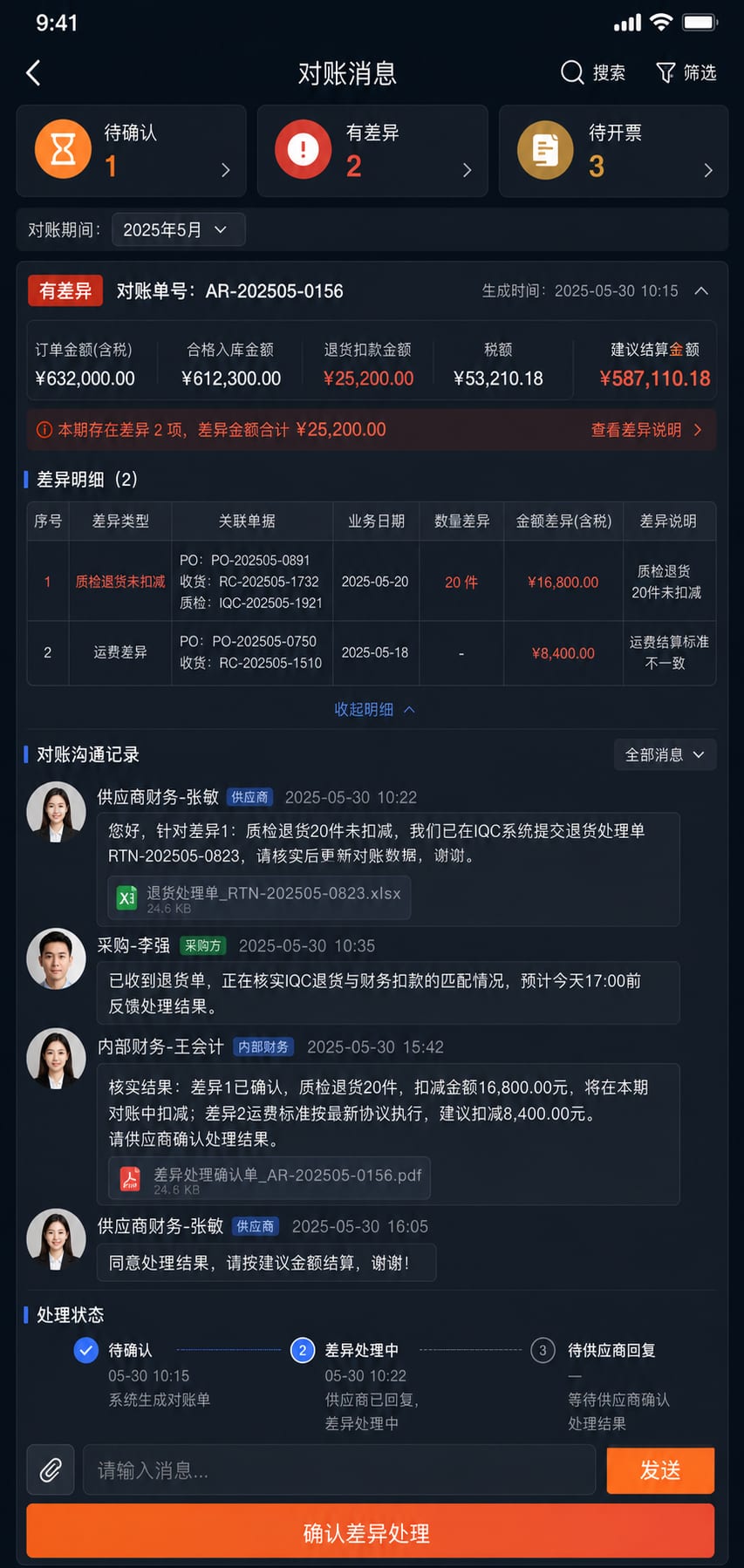

十一、对账消息要让差异有来源、有责任人、有处理结果
月度对账时,供应商可以查看订单数量、已收数量、合格数量、退货数量、扣款、税额与暂估金额,并对差异项发起说明。系统把差异关联到具体订单、收货单、质检单或退货单,财务和采购在同一条会话中处理。
对账单确认后进入开票与付款计划,供应商可查看已确认、待开票、已收票、待付款等状态。平台展示的是业务进度,不把页面包装成真实付款凭证,也不替代企业已有的财务支付控制。

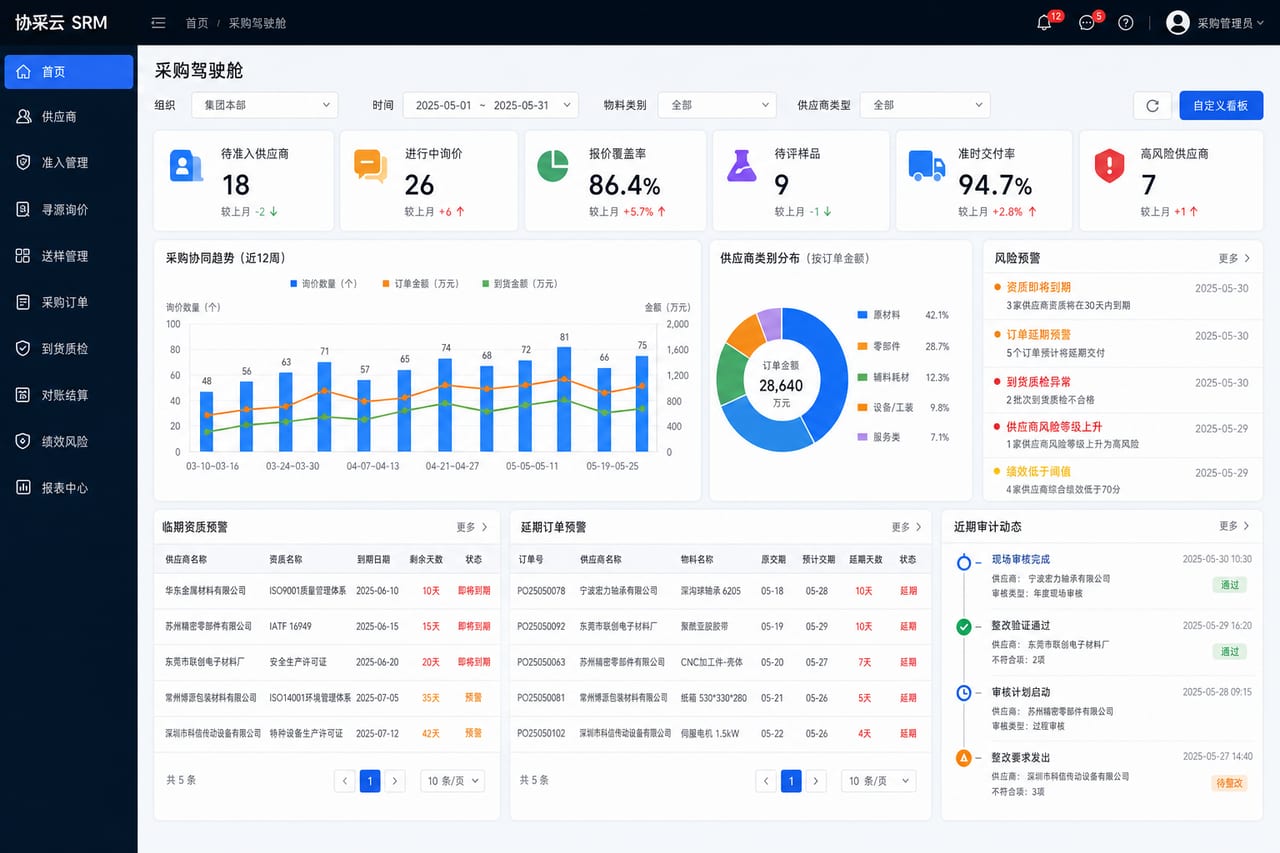

十二、采购驾驶舱要把金额、交期、质量和风险放在同一屏
采购后台第一屏不应只展示本月采购额。更有用的指标包括:待准入供应商、即将过期资质、进行中询价、报价覆盖率、待评样品、订单准时交付率、来料合格率、对账差异和高风险供应商。
驾驶舱可以按组织、品类、采购员和时间筛选,并从异常卡片下钻到对应供应商或单据。管理者既能看整体趋势,也能立即找到造成红灯的业务对象。

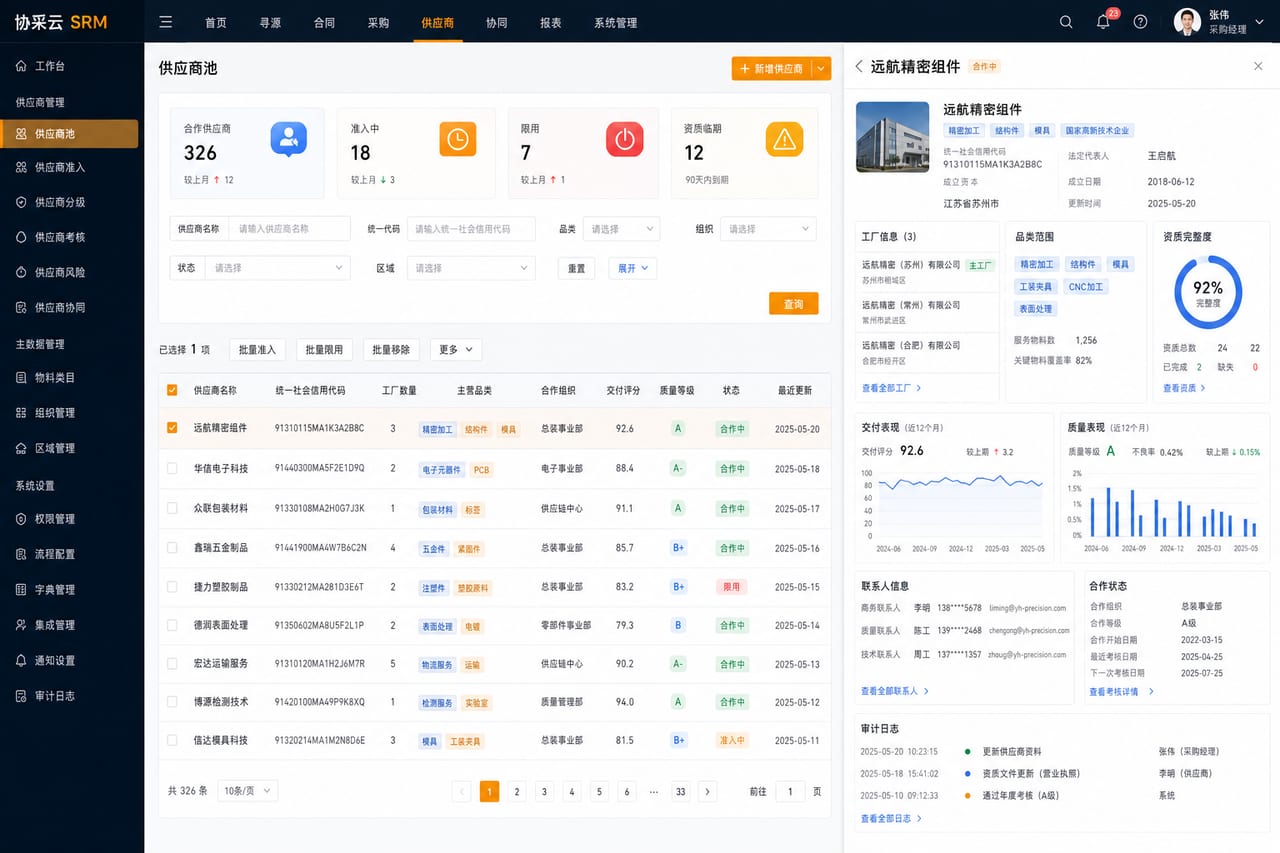

十三、供应商池要建立统一主档、能力标签和合作关系
供应商池需要解决重复主体与分散关系问题。后台可以按统一社会信用代码等内部规则识别重复主体,维护企业、工厂、品类、区域、采购组织和联系人之间的关系,并用准入中、合格、限用、暂停、淘汰等状态管理合作边界。
能力标签不应全靠手工填写。系统可以从准入资料、报价参与、订单履约、质量结果和结算表现中形成可核查标签,例如可供品类、交付区域、平均响应时长、历史准时率和质量等级。

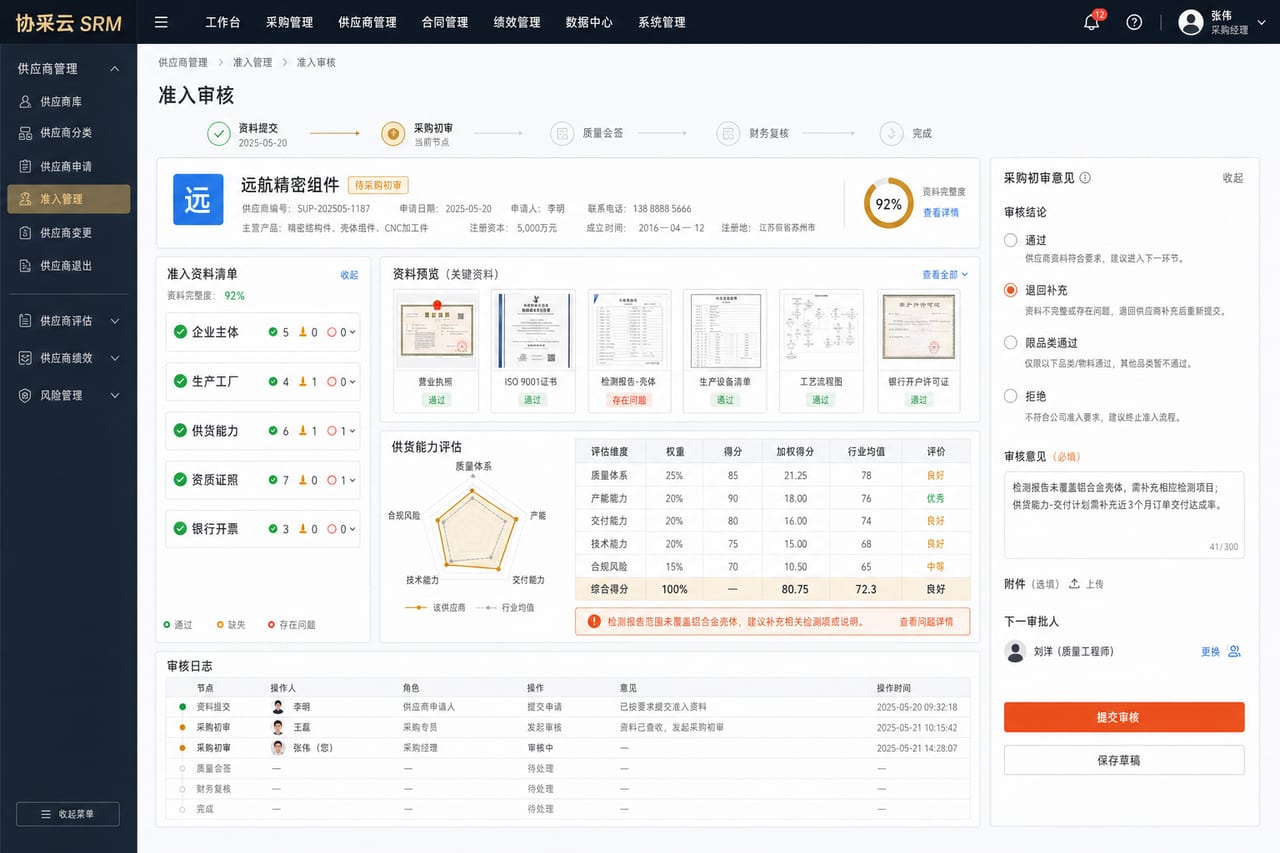

十四、准入审核要同时看资料完整性、能力匹配和审批记录
不同品类应配置不同准入清单与审批流程。通用物料可能只需主体与基础资质,关键原材料则可能要求工厂审核、质量体系、检测报告、产能验证和多部门会签。后台把缺失项、即将过期项和主体冲突直接标出。
审核人员可以在右侧抽屉中查看资料、历史版本、供应商回复和审批日志,选择通过、退回补充、限品类通过或拒绝。所有结论都记录意见与时间,减少线下口头放行。

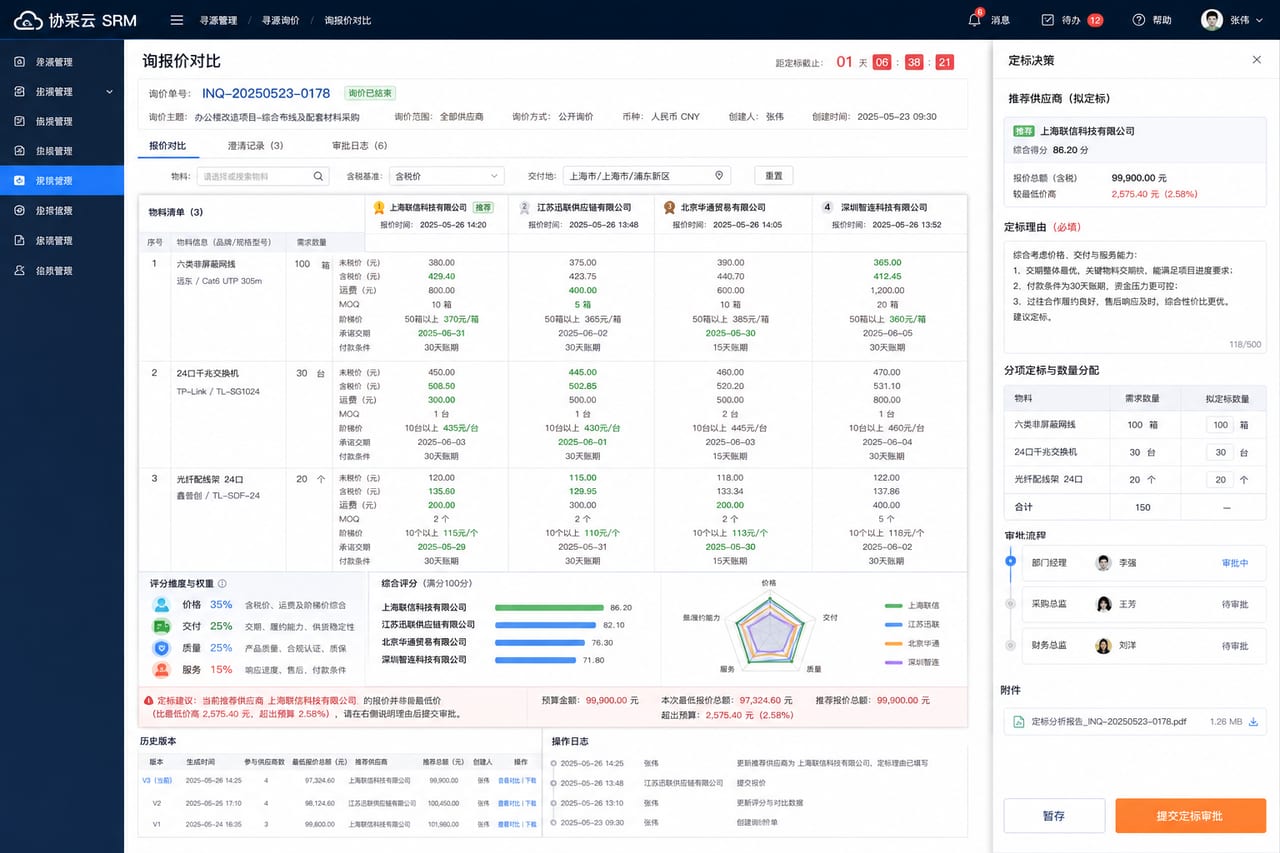

十五、询报价对比不能只按最低价排序
比价表应把价格还原到可比较口径:税率、运费、包装、模具费、最小起订量、阶梯价、付款条件、交期和报价有效期。同时叠加供应商历史交付、质量表现、合作状态和当前产能,避免把口径不同的数字直接排成一列。
采购员可以按单个物料拆分建议中选结果,记录议价过程、澄清回复和定标理由。超预算、非最低价中选、单一来源等情形自动进入相应审批。系统保存每一轮报价与审批日志,方便后续复盘采购判断。

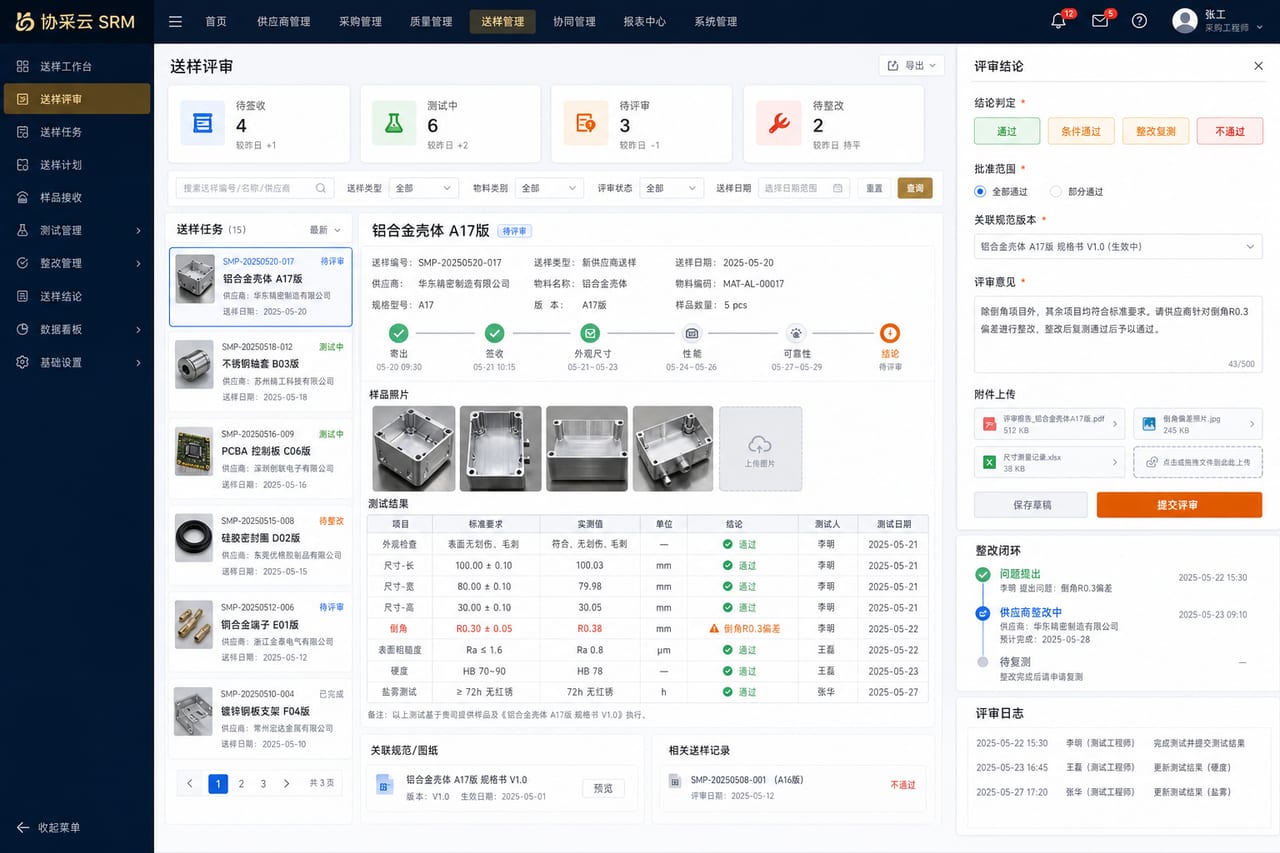

十六、送样评审要把样品版本和量产标准锁在一起
送样评审后台可按样品任务查看供应商、物料、版本、签收时间、检测项目、责任部门和当前节点。外观、尺寸、功能、可靠性和试装等结果分别记录,附件与图片归入对应测试项。
评审结论可以是通过、条件通过、整改后复测或不通过。通过时将样品版本、关键参数和认可范围固化为后续采购依据;复测时创建新一轮任务,不覆盖上一轮结果。

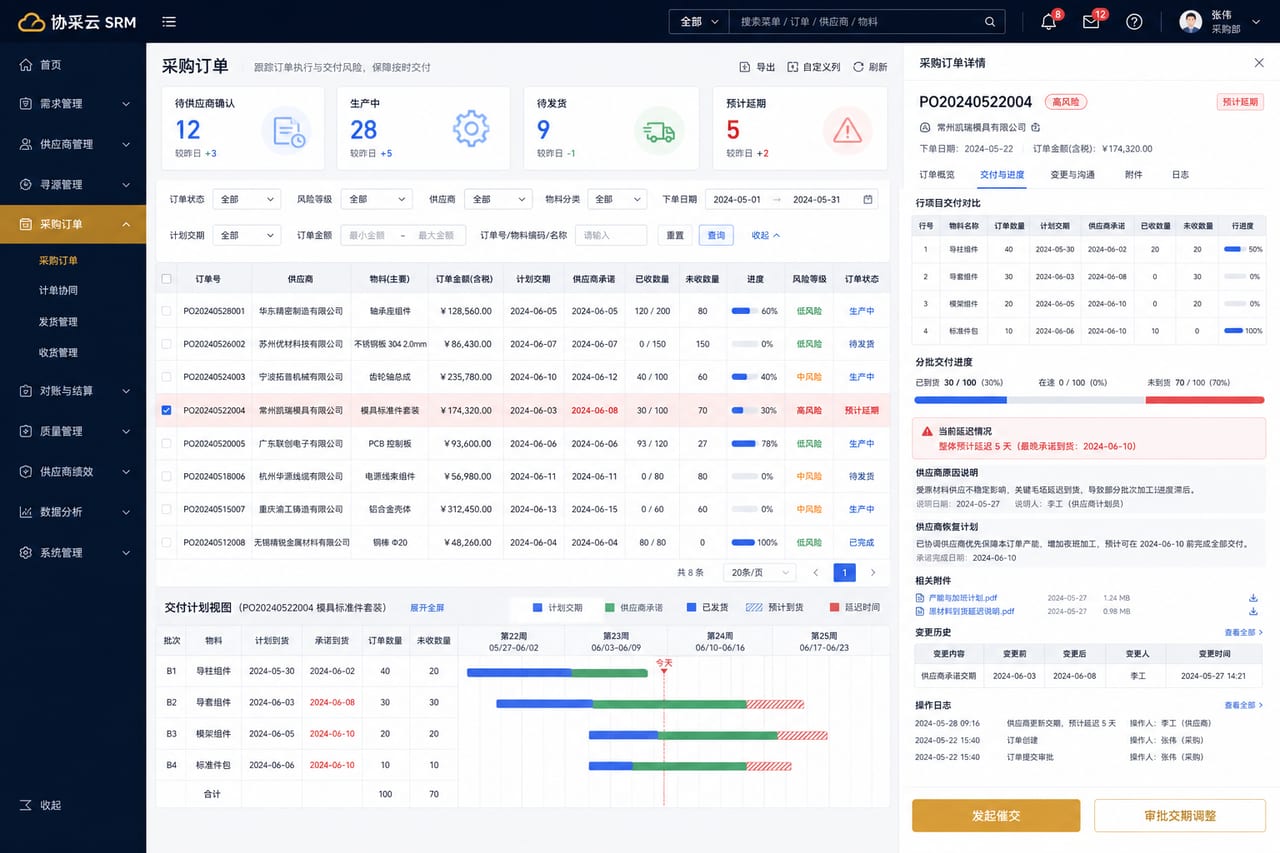

十七、采购订单后台要持续管理承诺,而不是下单后退出流程
采购订单列表可按组织、供应商、物料、交期、确认状态和风险等级筛选。订单详情同时展示计划日期、供应商承诺日期、发货批次、预约数量、实际收货与剩余未交,变更记录以时间线保留。
对于延期或分批交付,系统生成异常任务并要求供应商回复原因与恢复计划。关键物料可设置更早的预警阈值,采购员在风险形成缺料之前就能介入,而不是等仓库没有货才追问。

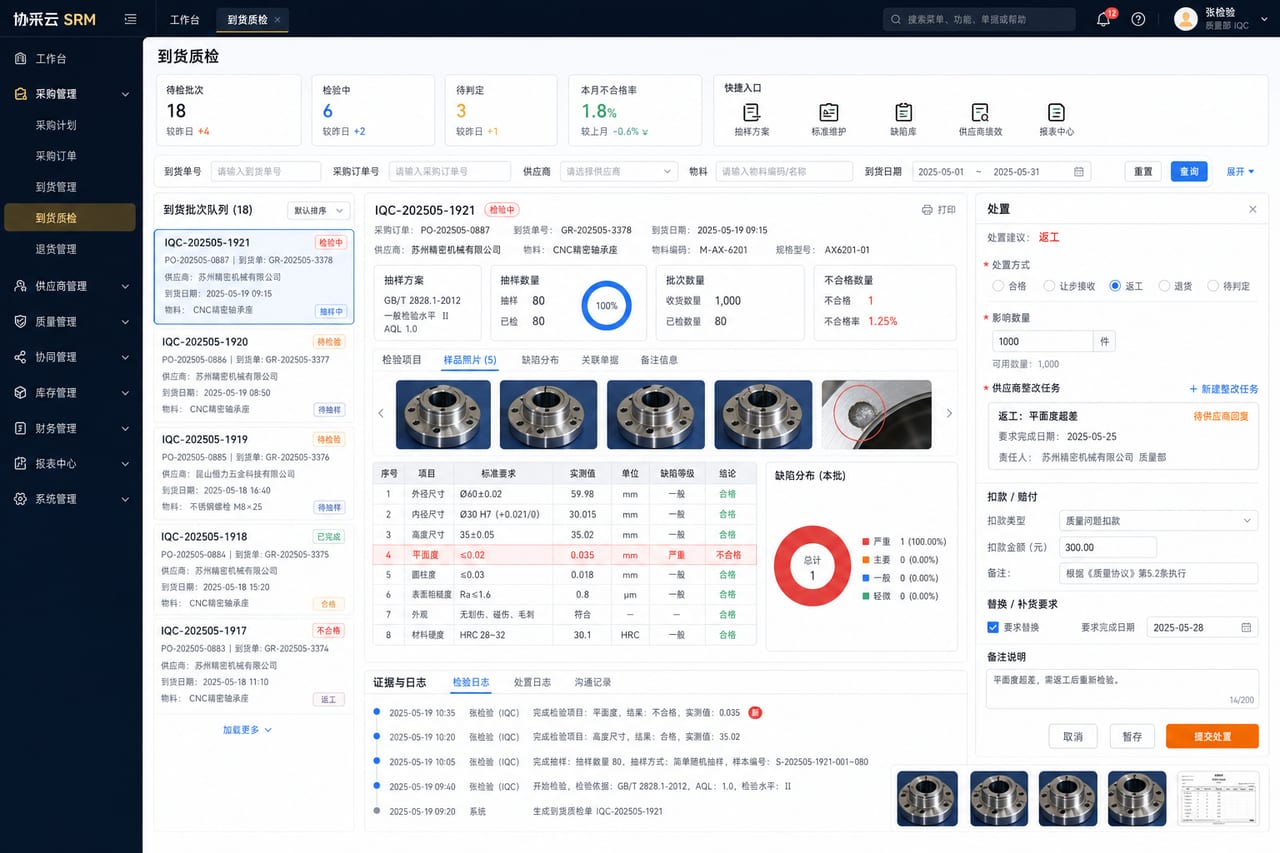

十八、到货质检要让不合格结果直接影响退货、扣款和绩效
到货后,仓库收货数据进入质检队列。质检人员依据物料与供应商对应的检验方案记录抽样数量、检验项目、实测值、缺陷等级、图片和结论。结果可以是合格、让步接收、返工、退货或待判定。
不合格结果应自动关联采购订单、到货批次和样品认可版本,并生成供应商整改任务。退货数量、扣款或补货承诺继续进入对账;质量表现则进入供应商绩效,避免质检报告成为一张与采购脱节的孤立表单。

十九、对账结算与风险绩效要共用同一套业务事实
对账后台以订单、收货、合格入库、退货、扣款和税额为基础生成建议账单。财务人员可以查看差异来源、供应商说明、内部处理意见、开票状态和付款计划;任何手工调整都需要理由和审批记录。这样对账不是重新制造一份表,而是对前序业务事实做确认。

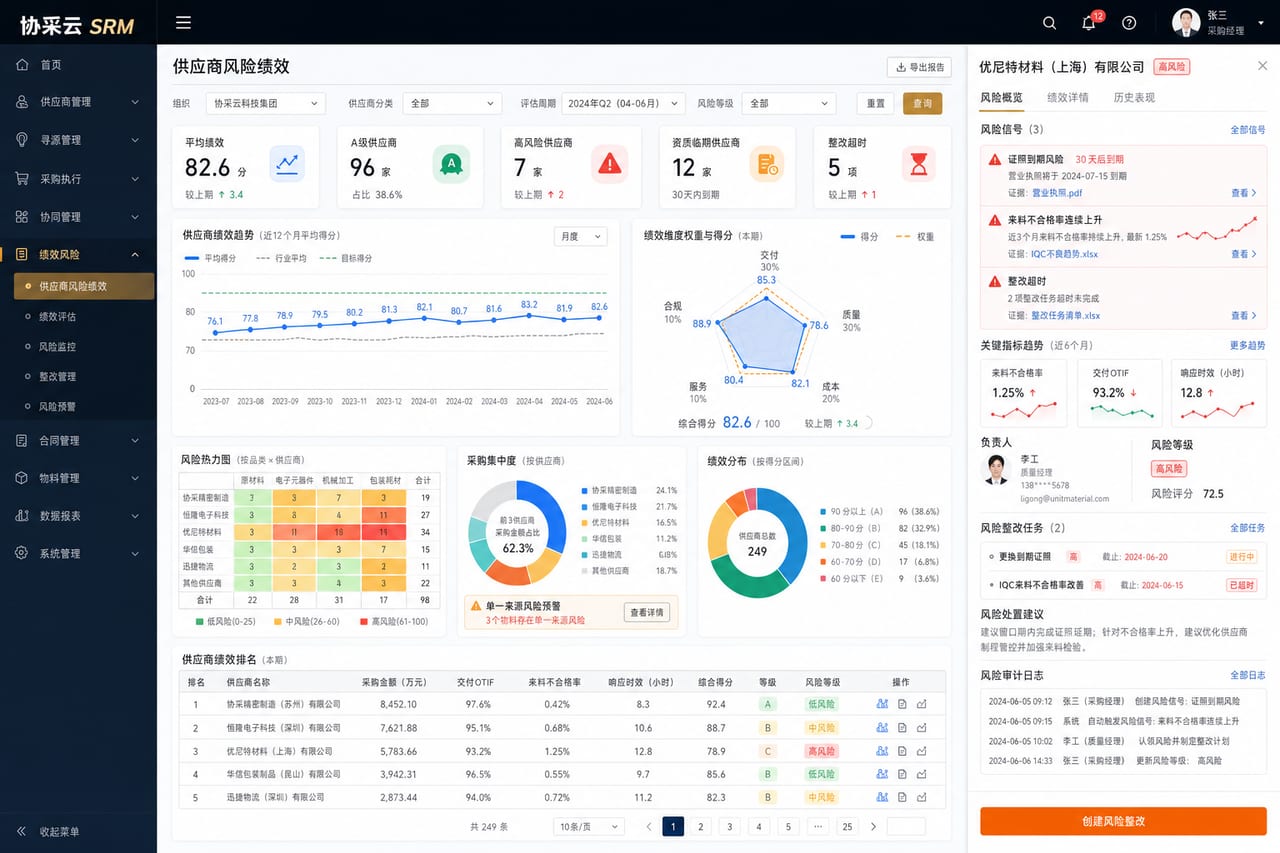

风险绩效则把准入、资质、响应、报价、交付、质量、整改和结算数据汇总到供应商与品类维度。看板可展示证照过期、订单延期、来料不合格率上升、整改超时、过度集中采购和单一来源等信号,并允许采购团队查看评分依据,而不是给出一个无法解释的黑盒分数。

二十、第一版边界:先跑通关键采购闭环,再扩展完整供应链能力
SRM 可以继续扩展电子合同、招投标、成本分析、供应商门户多语言、EDI、供应链金融、碳足迹、ESG、集团寻源和 AI 辅助分析,但第一版不宜把所有想法一起装进去。更稳妥的首期范围可以锁定为:
- 统一供应商主档、联系人、工厂、品类和准入状态;
- 准入资料、资质有效期、审核退回与版本记录;
- 询价发布、报价提交、澄清、比价与定标审批;
- 送样任务、评审结论、整改与认可版本;
- 采购订单确认、逐行交期承诺、发货与到货预约;
- 收货质检、不合格处置、退货补货和整改闭环;
- 对账差异、开票状态、付款计划与供应商消息;
- 采购驾驶舱、供应商绩效和基础风险预警。
实施时还要提前确认 ERP、WMS、QMS 和财务系统的边界。通常由 ERP 继续负责正式采购订单与财务凭证,SRM 负责供应商协同、过程证据、异常闭环与评价;如果企业暂时没有成熟 ERP,也可以先让 SRM 承担轻量订单与对账台账,再按阶段对接。
如果你的采购团队正被供应商资料分散、报价版本混乱、送样难追踪、交期靠催、质检与对账脱节这些问题拖慢,可以先梳理一个品类、一组供应商和一条完整采购链路,再决定首期模块。你可以查看我们的核心服务,了解管理系统、业务平台和系统集成的推进方式;也可以通过联系页面说明采购组织、供应商数量、现有 ERP/QMS 情况,以及最希望先解决的协同节点。
